调整网络图中显示的开始结束日期及工期数字


    有一些特殊情况下,招标方只要求主体工程的工期,但是准备工作和收尾工作都要显示出来。
    这种情况,按正常的方法画网络图,只需要调整一下显示的开始结束时间及总工期即可。
1、如下图,准备时间5天,收尾时间10天,主体时间100天。现在,招标书要求,工程工期为100天(且准备、收尾工作也要表示出来)。

    已经画好了网络图,只需要修改下面的“开始时间、结束时间、总工期”三项显示的数字。

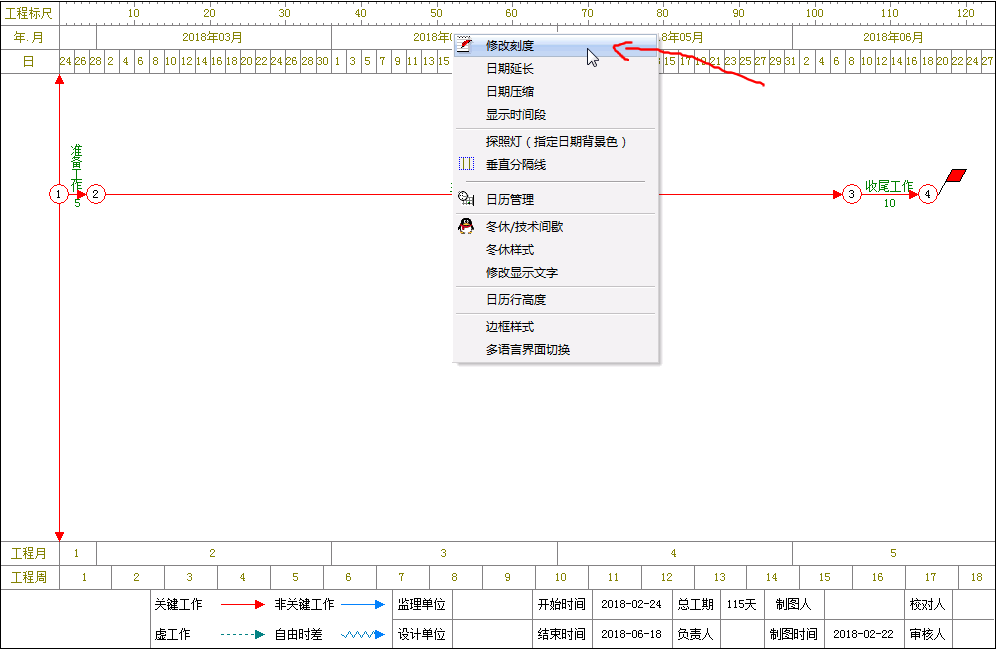

2、日历刻度上,单击鼠标右键,弹出菜单中选择“修改刻度”。

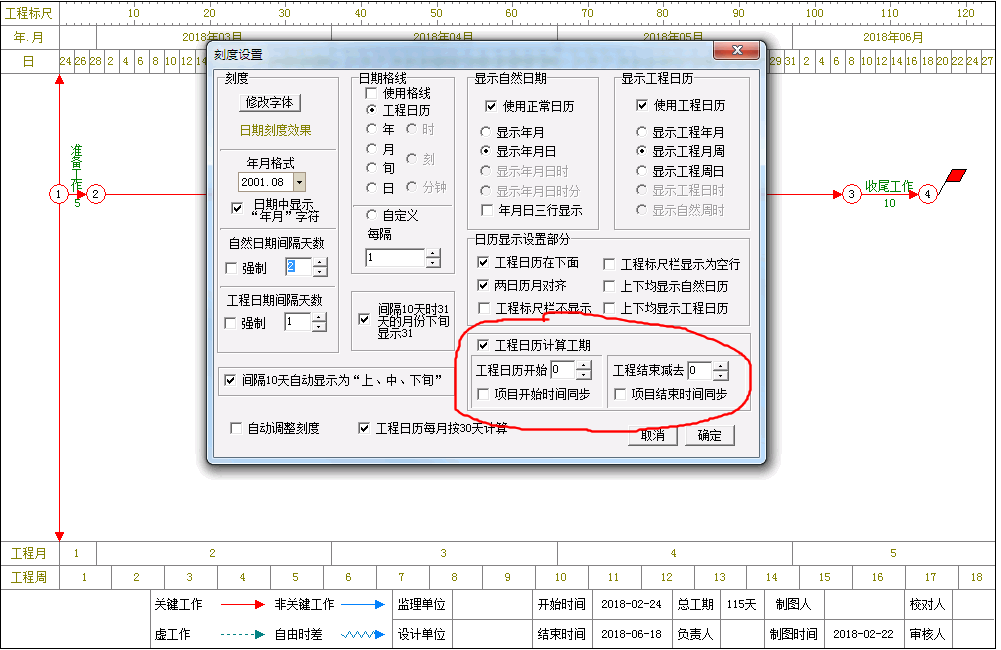

3、弹出刻度设置窗口,设置时间的功能在右下角。

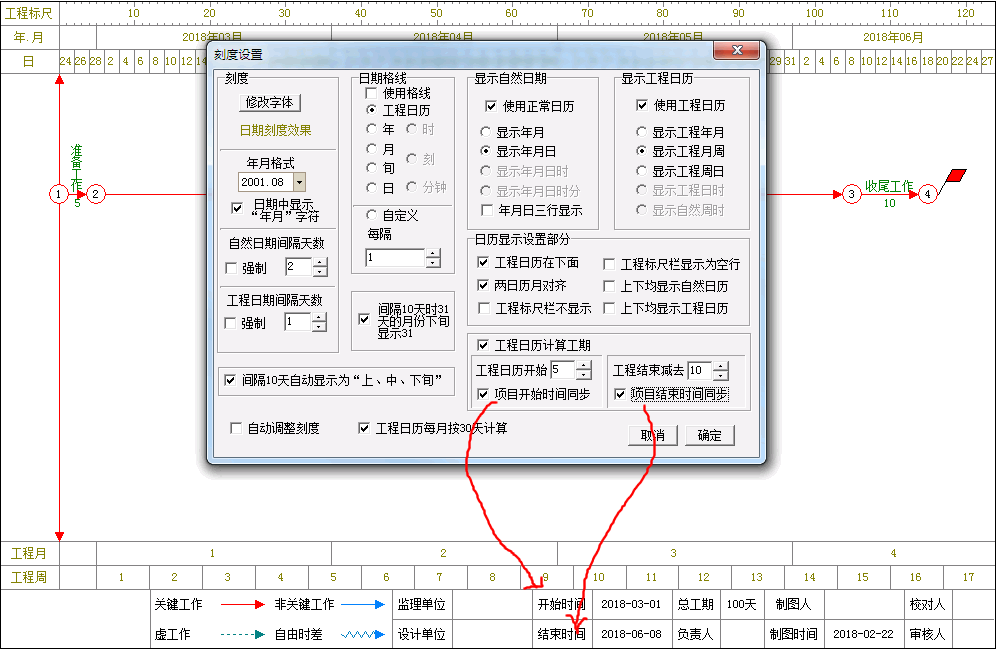

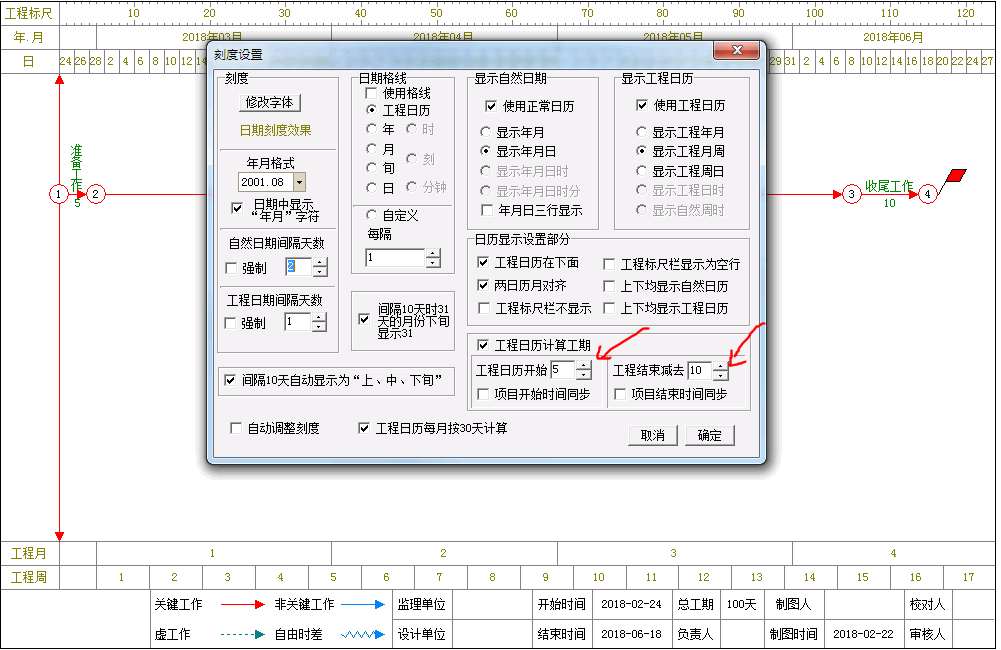

4、工作日历开始,设置为5,工程结束减去,设置为10,此时,总工期显示为100。
5、勾选“项目开始时间同步”,“项目结束时间同步”两项,则开始时间、结束时间两项,也会改变。
6、说明:“工程日历计算工期”“工程日历开始”“工程结束减去”三项,用来调整工期这个数字。

    “项目开始时间同步”,“项目结束时间同步”两项,用来调整开始时间、结束时间。
