查看调整的内容


使用此功能,可以查看进度计划在调整过程中,修改了哪些内容,增加了哪些工作,删除了哪些工作,哪些工作由非关键工作转化为非关键工作等……

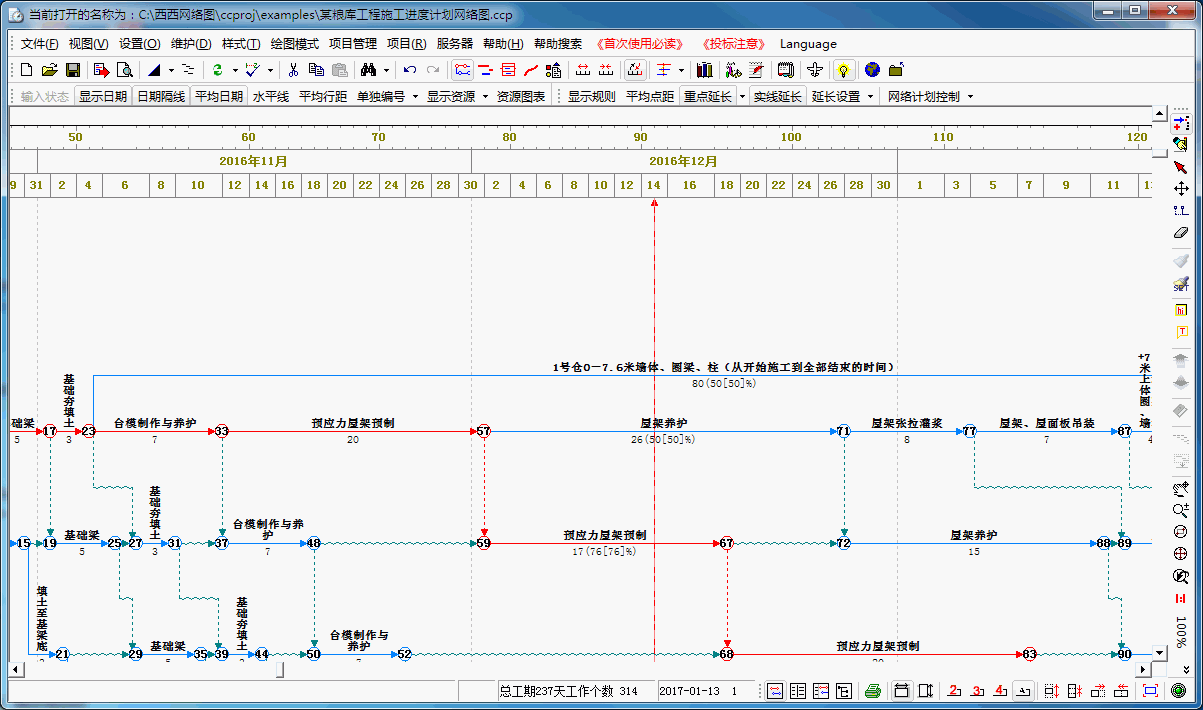

1、下面,我们以根据前锋线重新调整工作时间为例,来介绍一下如何使用这个功能。如下图所示,当前工作为项目的前锋线。
2、使用菜单功能,网络计划控制-》调整前后对比-》保存当前进度数据。把当前进度各个工序的时间信息保存下来。
3、根据剩余工程量,调整项目剩余工作和工期。(软件本身有自动根据前锋线自动调整工作工期的功能;但是往往与实际不符,一般情况下,还是要由施工人员根据实际情况,调整剩余工期、压缩或者延长关键线路工序工期,以达到满足工期要求的目的)
4、调整完成后,使用网络计划控制-》调整前后对比-》与原数据对比功能。

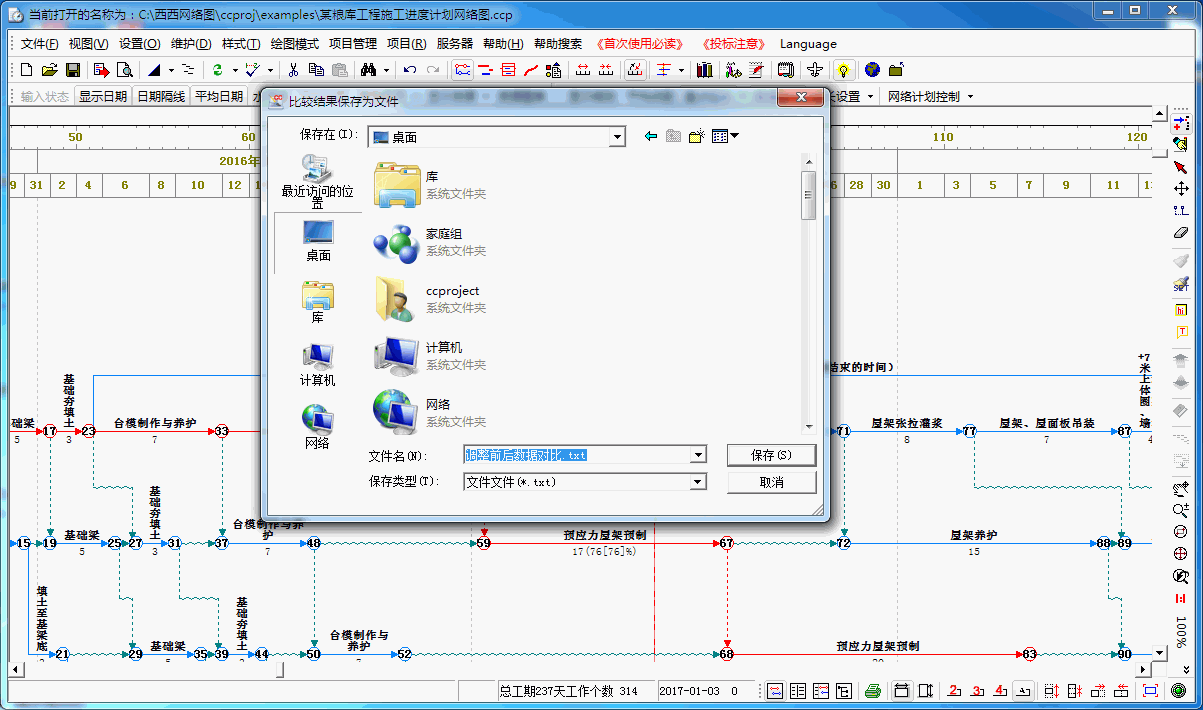

5、对比结果,保存到指定的txt文件中。(后期版本会做成表格形式,请关注软件更新情况)

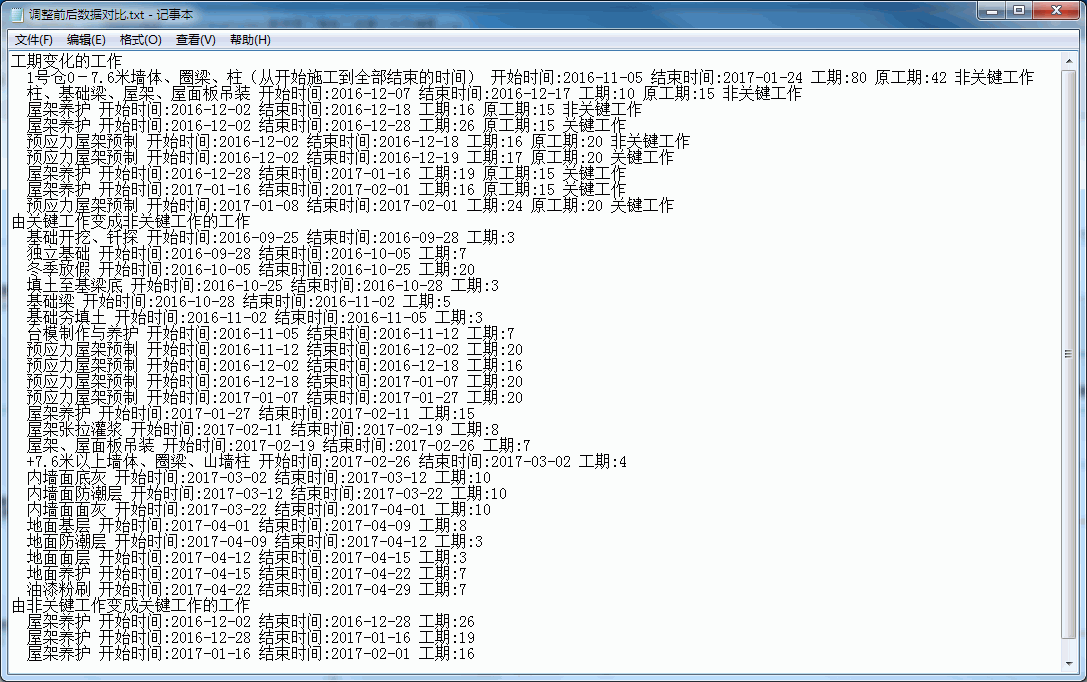

6、打开保存的文件,可以看到:工期变化的工作、由关键工作变成非关键工作的工作、由非关键工作变成关键工作的工作、新增加的工作、被删除的工作、修改了工作名称的工作等……
7、新版本将对比结果生成网络图文件,欢迎使用。


首页   进度控制






在您使用过程中,如果有功能上的要求,或者需要购买本软件,请直接与我们联系。
