延长指定的某一天

    注:快捷方式,鼠标移动到工作名称、工期数字、箭线上,按下F5,即可以延长对应工作某一天的长度;F6,可以把延长的工期再缩短。(如:鼠标放4天的工序上,按F5,达到下图同样效果)
当某一个工作工期比较短,且工作名称比较长时,可以使用延长日期功能,增大对应工作的箭线长度。(此功能应用于重点延长没有生效的情况)

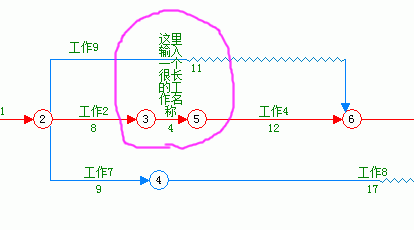

1、如下图所示,节点3,5之间的工作名称比较长。

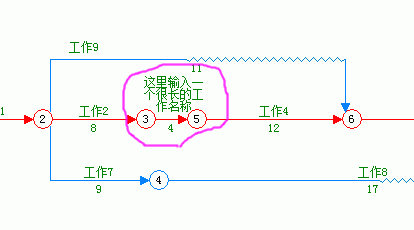

2、使用设置工作名称行数的办法处理后,因为工作名称太长,导致两侧超出工作节点。(当然这样也可以,下面的操作是处理再极端的情况,比如工作名称再长一些,左右工作名称也很长等情况)

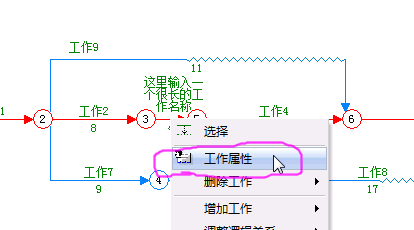

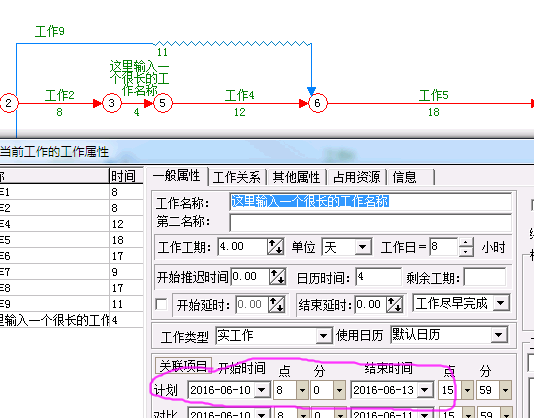

3、先看一下节点3,5之间工作的开始结束时间。鼠标在箭线上点右键,弹出菜单中选择“工作属性”。
4、在弹出工作属性窗口中,可以看到开始时间结束时间分别是“2016-06-10”“2016-06-13”.
5、下面,我们把这个工作对应工期内的一天延长。(因为节点间距离足够长,所以现在软件的重点延长没有延长这两个节点间的距离)

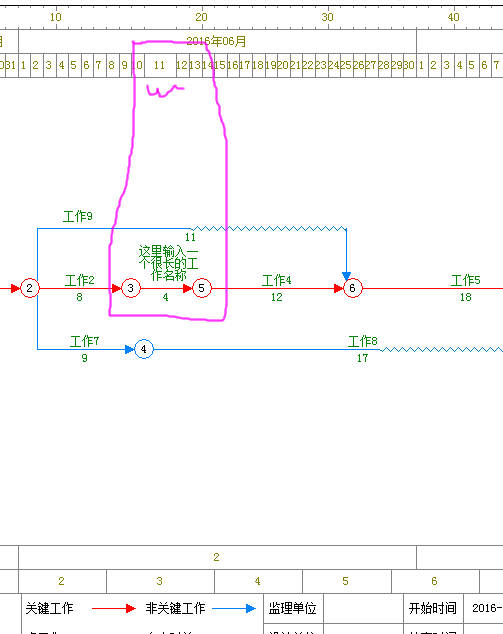

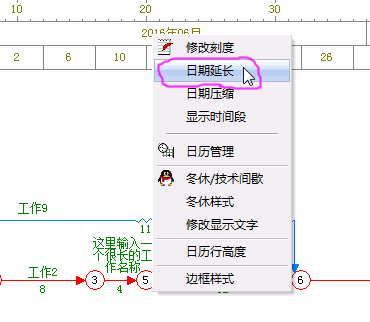

  鼠标移动到日历刻度上,单击鼠标右键,弹出菜单中选择“日期延长”。

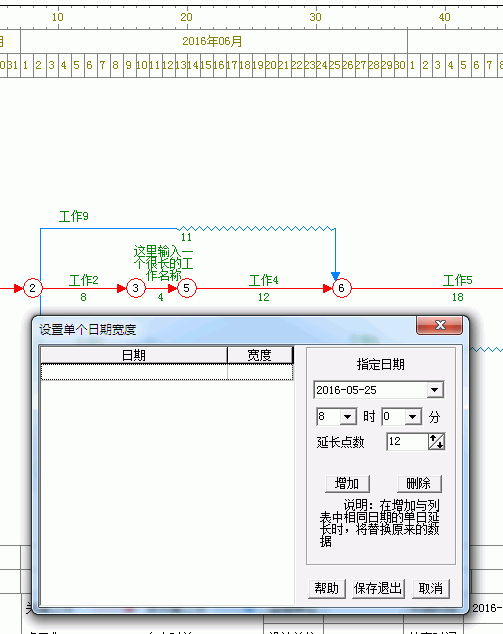

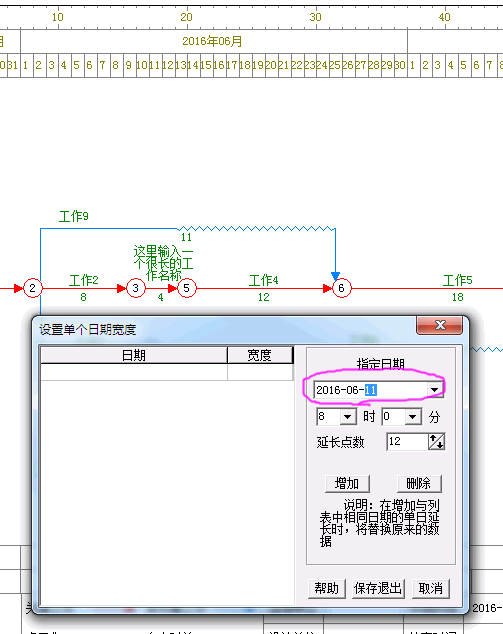

6、此时,弹出设置单个日期宽度窗口。
7、设置工作开始结束日期(“2016-06-10”“2016-06-13”)之间的一个日期。这里设置为“2016-06-11”

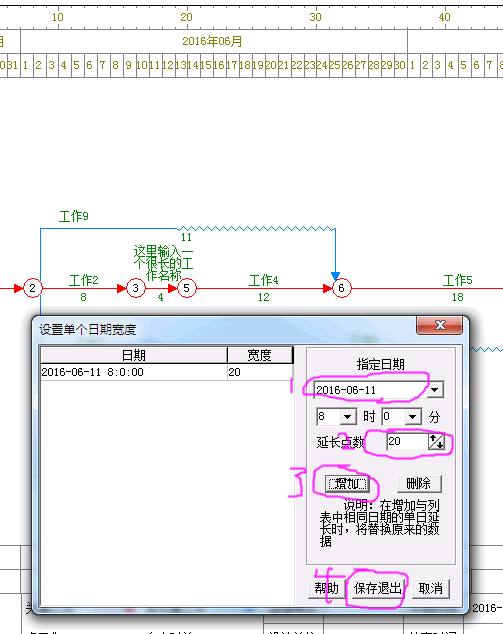

8、指定日期设置为“2016-06-11”,延长点数设置为“20”,然后单击增加按钮。

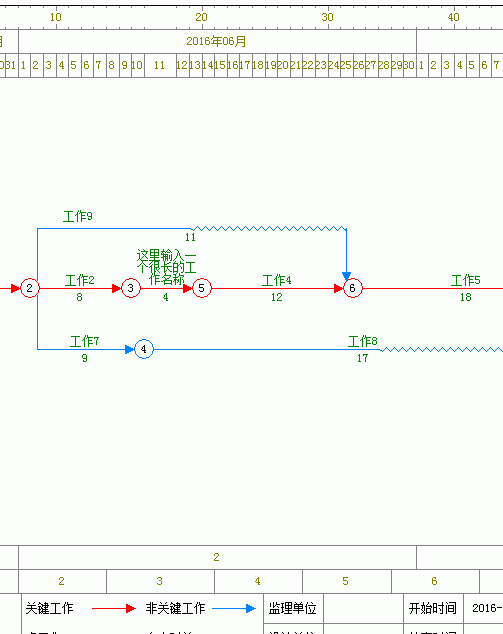

9、下图的宽度增加后的效果图。
10、重新调整工作名称位置,对比第二步的效果图。
