处理项目总工期不包括“准备”“扫尾”的情况

正常情况下,软件根据进度计划中第一个工作的开始时间和最后一个工作的结束时间,计算整个项目的开始结束时间,以及总工期。有些时间,会要求不把“准备工作”“扫尾工作”包括在总工期内,下面介绍一个简单的设置方法。

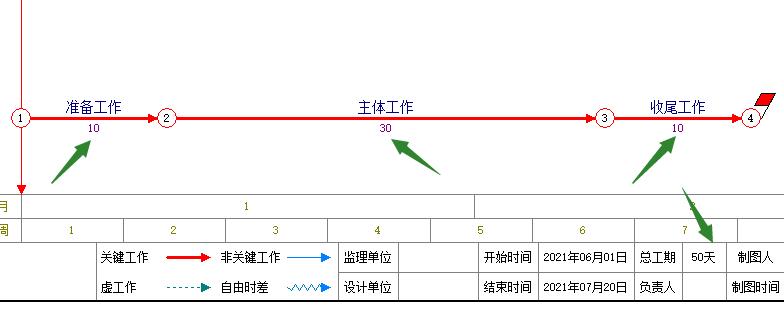

1、如下图,整个项目50天。我们要把标签栏显示为30天,并且把把项目的开始结束日期只显示为“主体工作”的开始结束时间。
2、默认情况,软件自动根据进度计划中的工序时间计算时间参数。

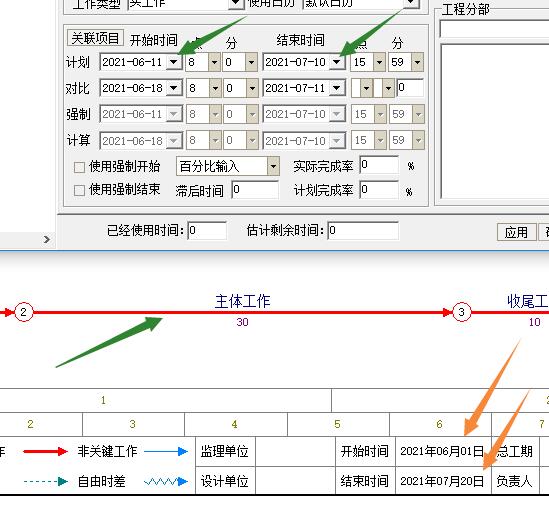

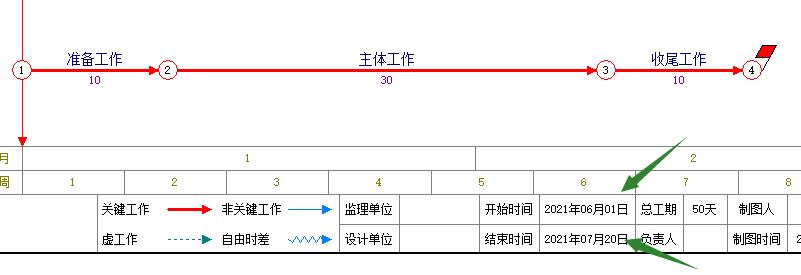

3、下面截图,显示的是“主体工作”对应的开始结束日期。

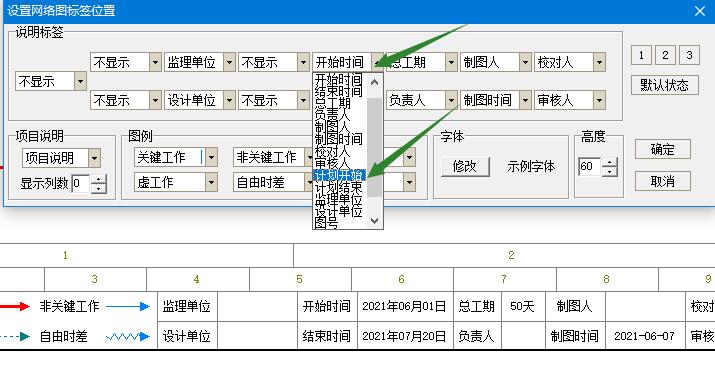

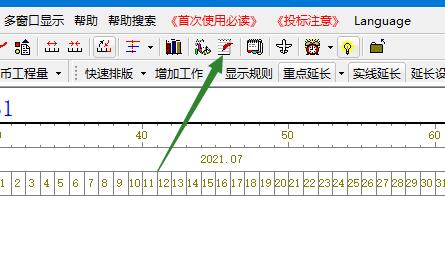

4、后面是设置过程。单击项目属性按钮。

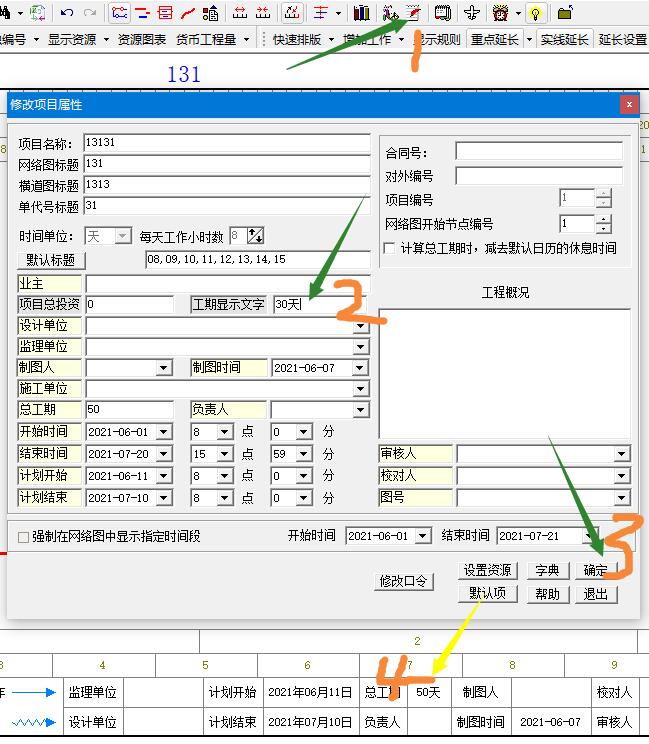

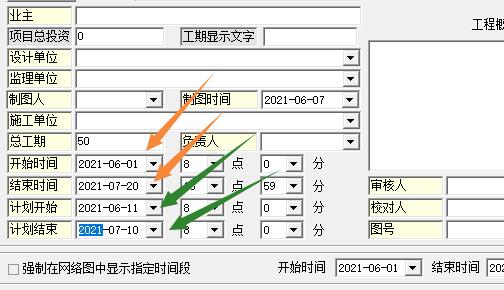

5、弹出项目属性窗口中,把“计划开始”“计划结束”(绿箭头)设置为“主体工作”对应的开始结束时间。

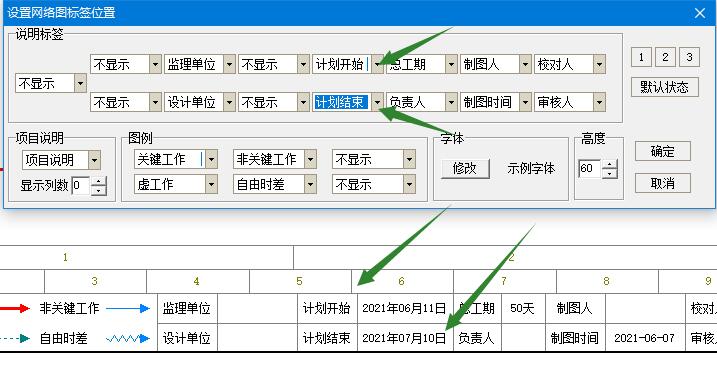

6、标签栏上,单击右键-》弹出菜单-》修改标签栏位置。
7、弹出窗口中,把“开始时间”修改为“计划开始”。
8、把“结束时间”修改为“计划结束”,然后确定。现在可以看到,标签栏显示的时间与主体工作对应了。
9、要修改显示的总工期,在项目属性窗口,“工期显示文字”里面直接填入需要显示的总工期,即可。
