前锋线
在双代号网络图中,可以使用“前锋线”的方法来直观的显示计划与实际的差异。

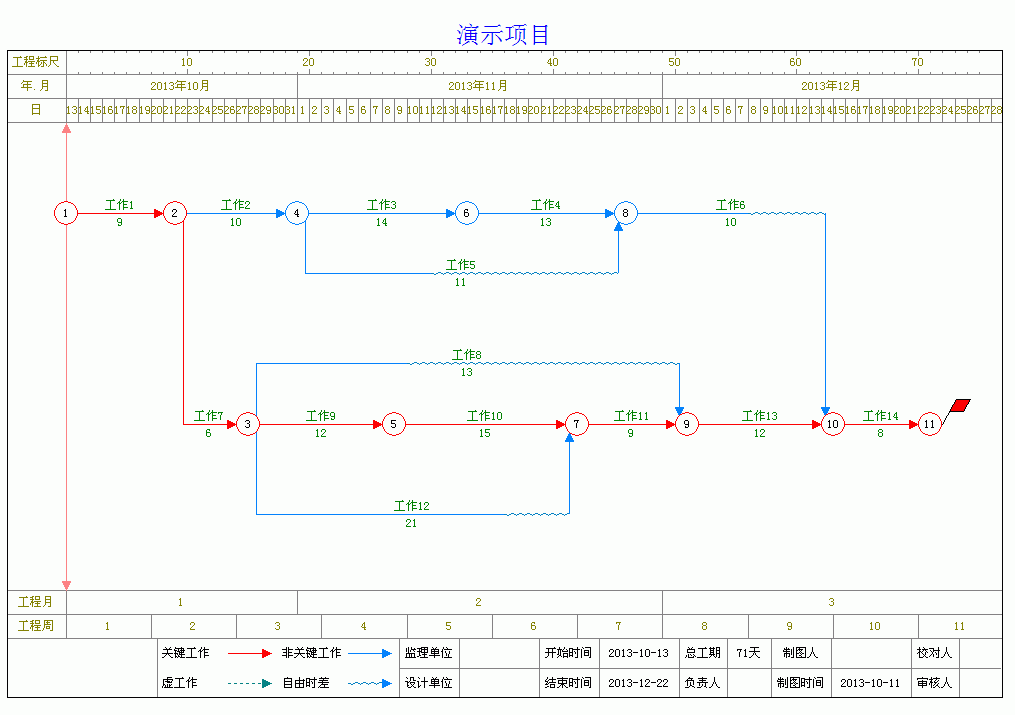

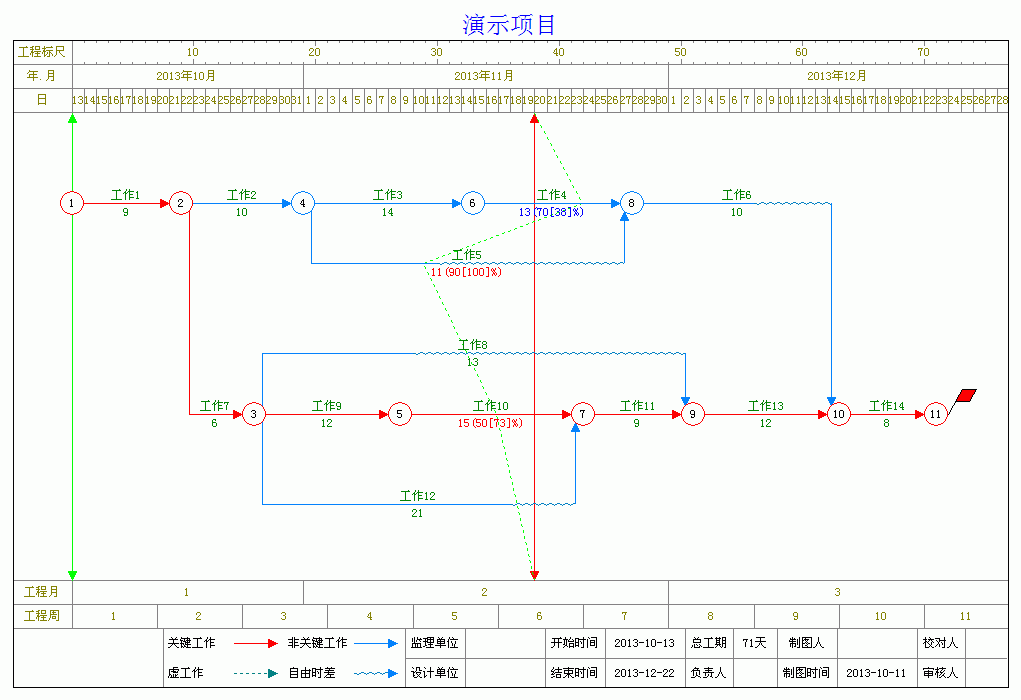

下面的例子,我们来使用前锋线显示到2013年11月20日的项目完成情况。(原计划项目开始时间为2013年10月13日,结束时间为2013年12月22日)

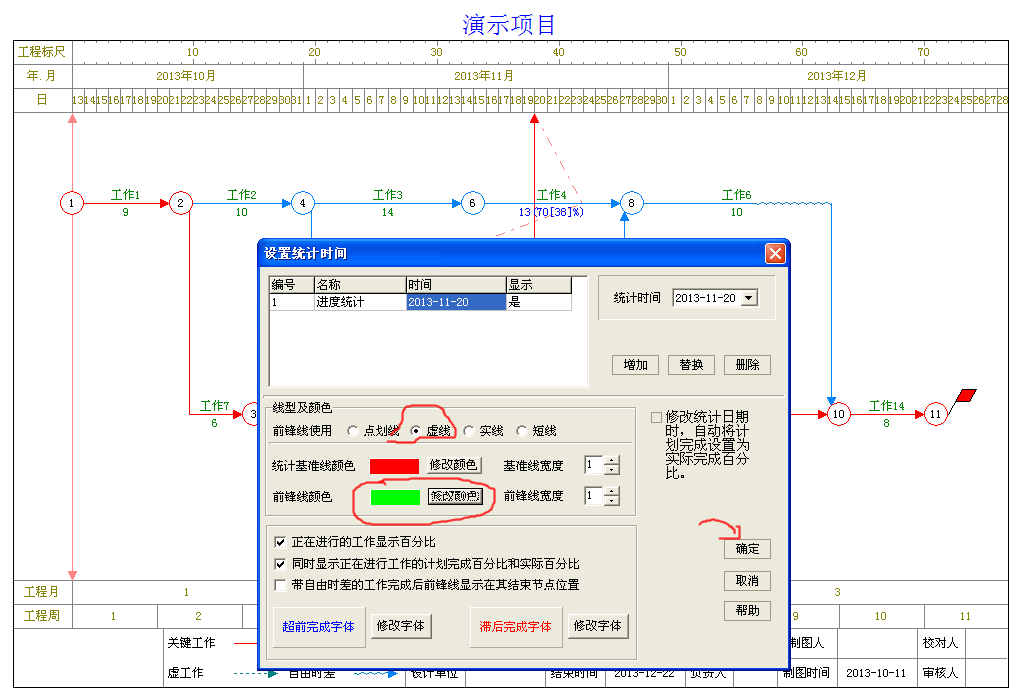

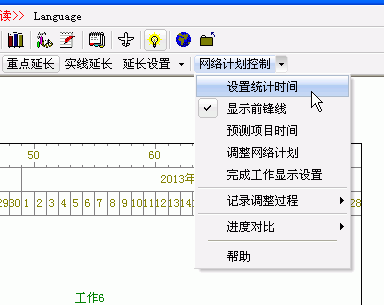

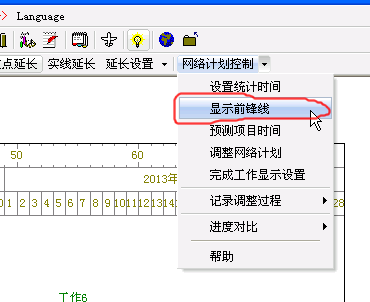

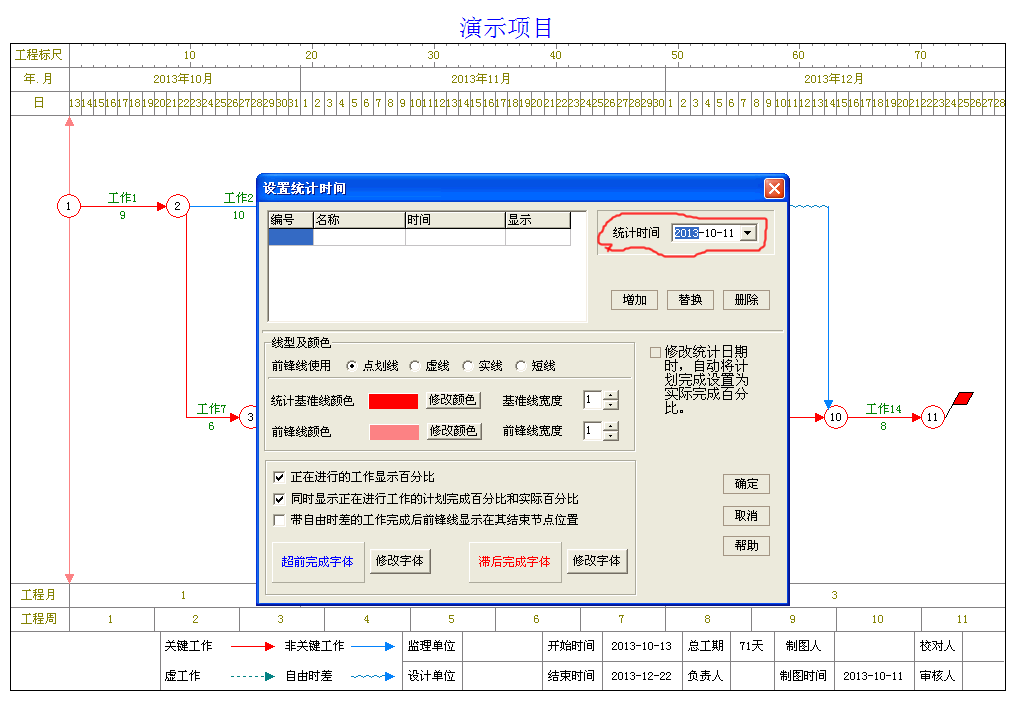

过程:第一步指定显示前锋线的时间,第二步指定该时间各个工作的完成百分比

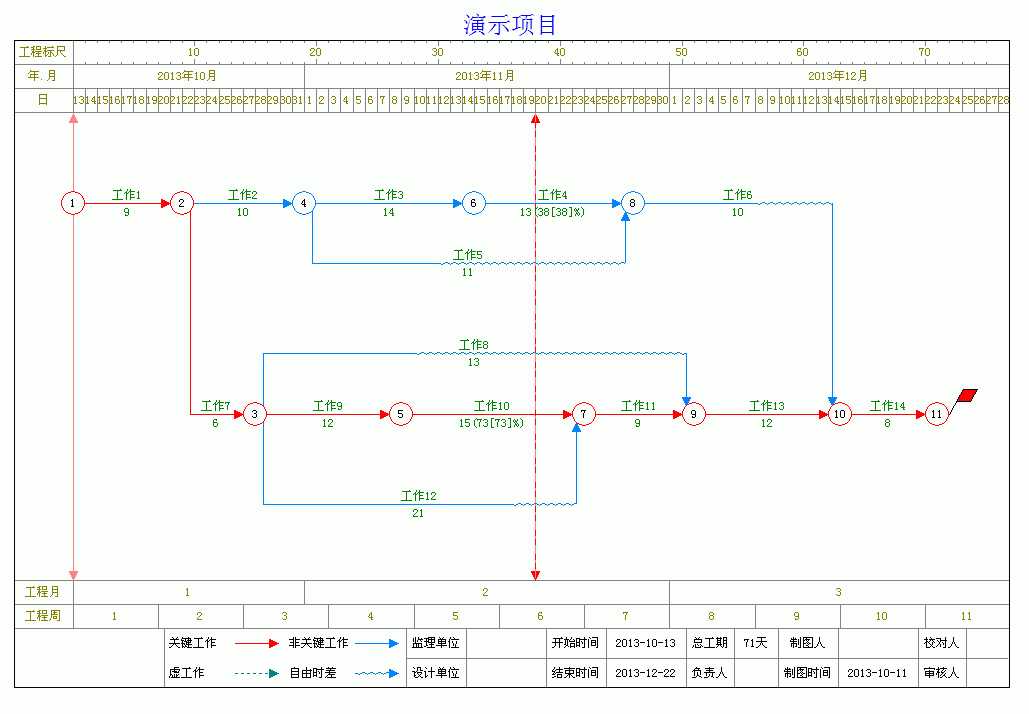

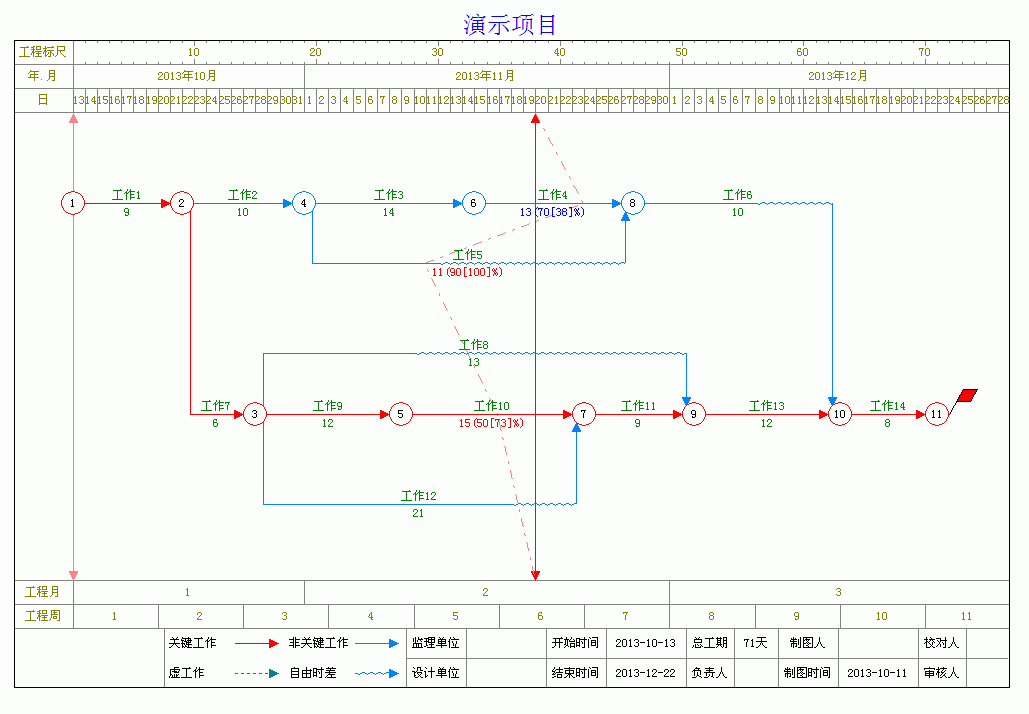

当计划与实际不一致时,我们需要调整一下工作的实际完成百分比。

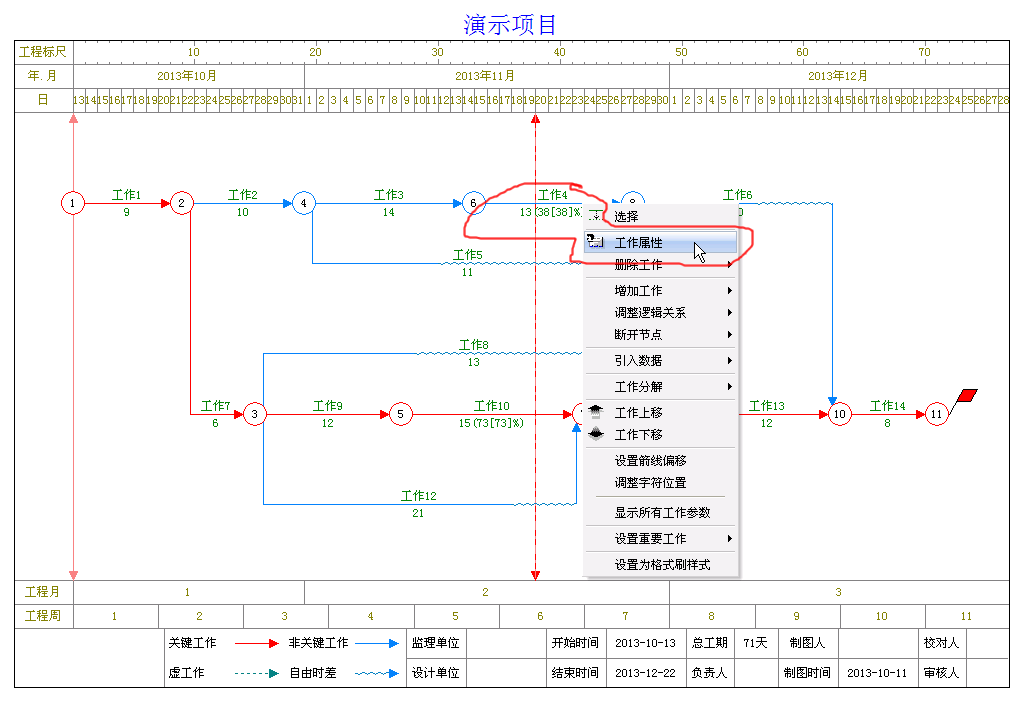

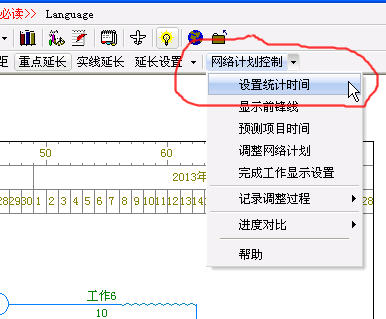

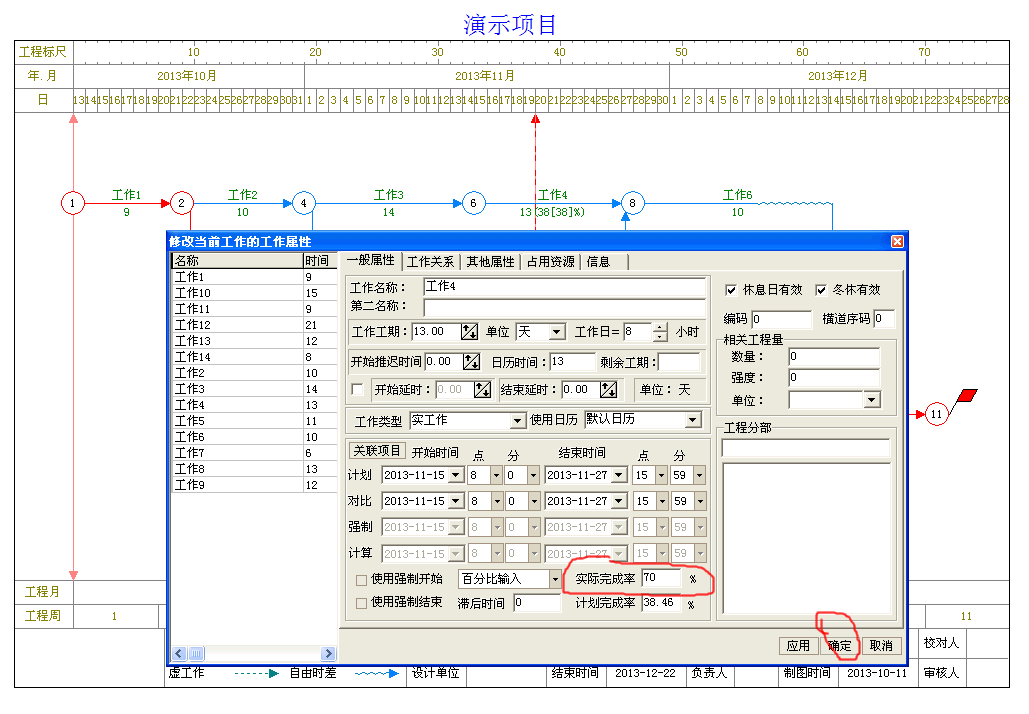

将鼠标移动到工作4的工作箭线上,点击鼠标右键,在弹出菜单中选择“工作属性”。

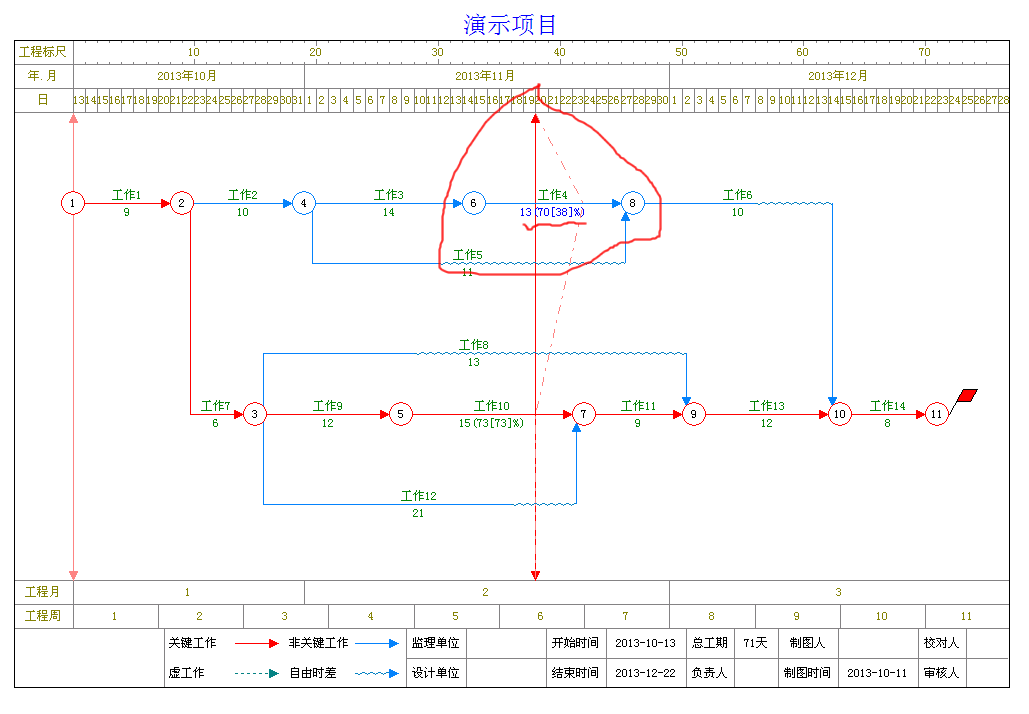

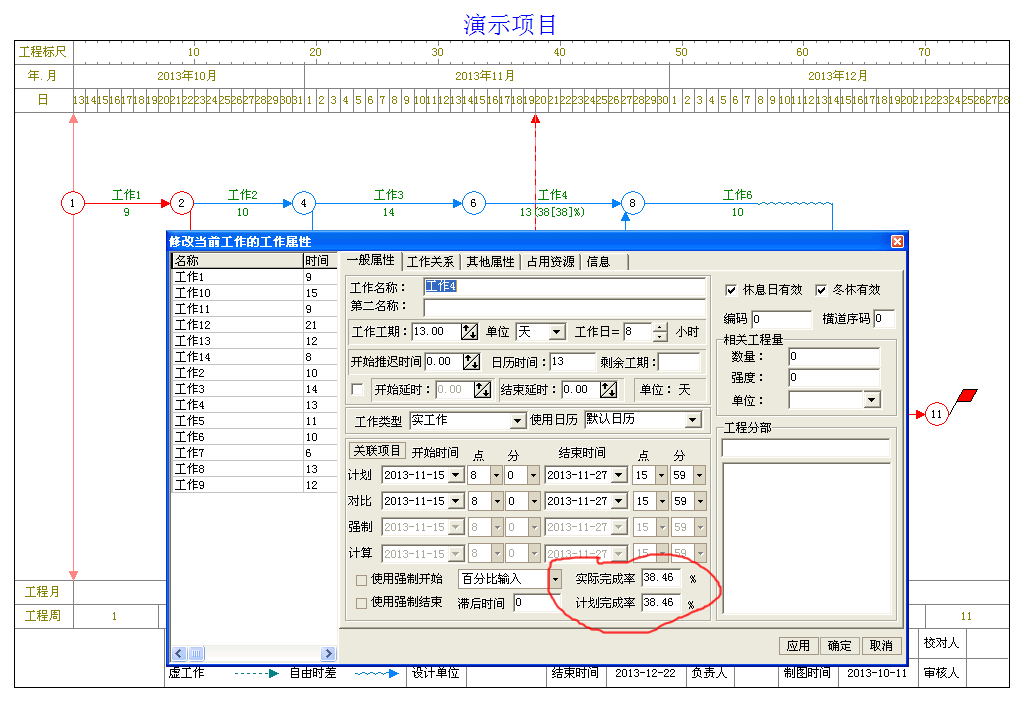

如下图所示,出现一条折线,这条折线就是前锋线。折线在竖线右侧的工作,表示提前完成。折线在竖线左侧的工作,表示滞后,需要调整工作进度以满足最初的计划要求。
在这里,可以设置前锋线显示的一些样式。
前锋线用来表示实际进度与计划进度的差异。用户可以根据情况,来调整计划中后续工作的工期,来实现后期的工作计划与原计划同步。
