挣值:通过工程量(产值)来衡量项目的完成情况。 |
要输入每个工作的计划工程量、实际完成工程量、剩余工程量、计划价格、实际价格等参数。 |
软件使用方法: |

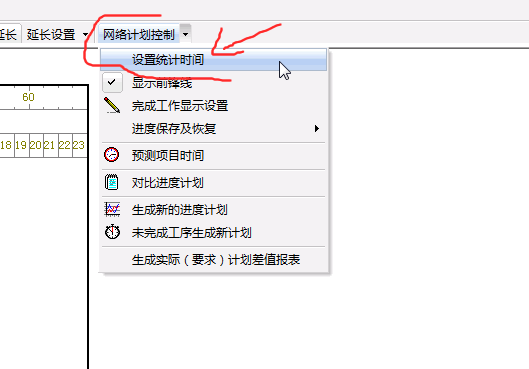

1、第一步:建立前锋线(设置检查时间) |
|

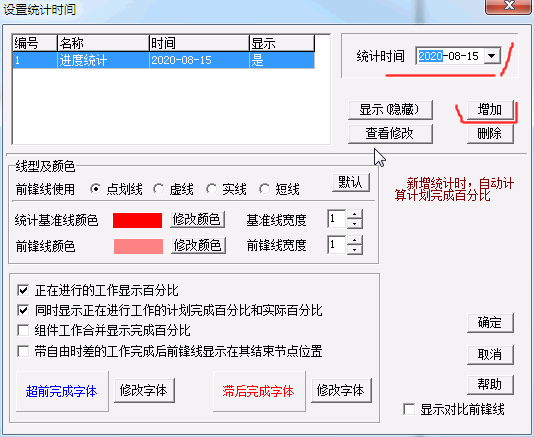

2、输入统计时间,然后点增加按钮。(建立前锋线的目的,是让软件根据计划进度,计算出一个计划完成工程量。) |
|

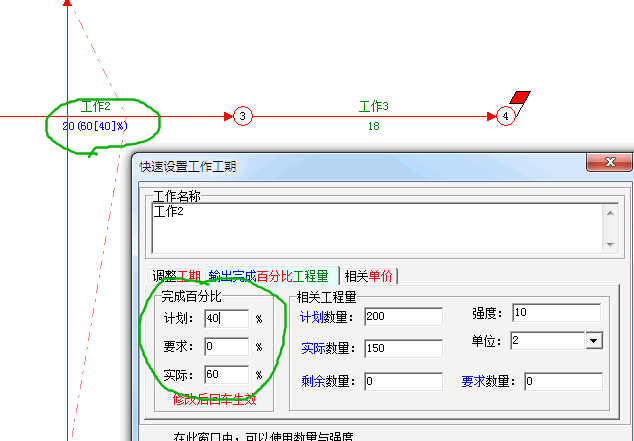

3、在工期数字上,双击左键,即可弹出设置完成情况窗口。(实际完成百分比:用来画前锋线,与挣值的数据计算没有关系;计划完成百分比:用来计算PV计划值) |
|

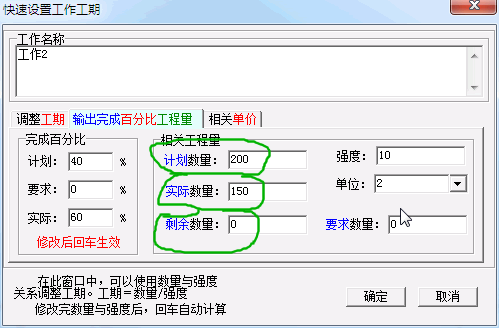

4、计划数量:就是当前工作的计划总量,这个数据要填,实际数量,剩余数量,根据实际情况,输入对应数字。(剩余数量是0时,默认情况软件会自动计算剩余数量) |
|

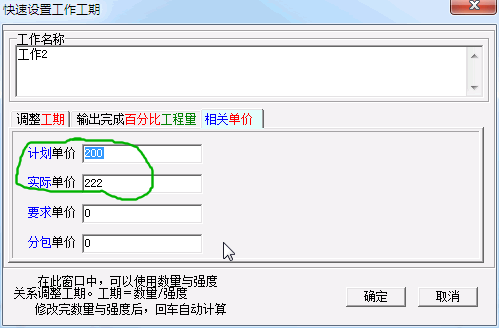

5、计划单价、实际单价:这两个数字要填。 |
|

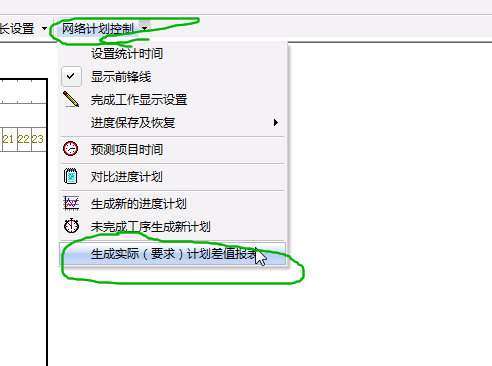

6、所有工作的数据都填完后,点击“网络计划控制-》生成实际计划差值报表”。 |
|

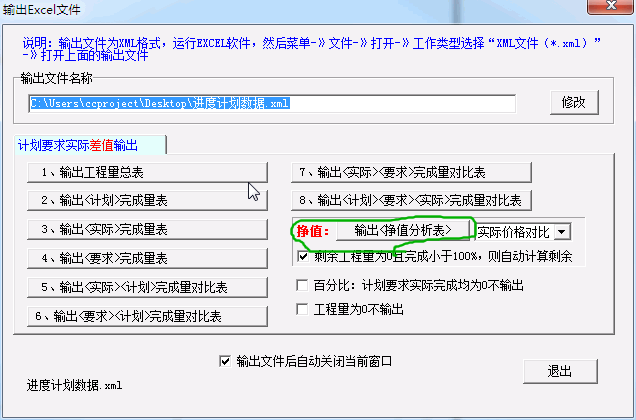

7、弹出窗口中,点击“输出挣值分析表"即可输出Excel文件。 |
|
|
|
|
|
|
|
|
