多层复杂逻辑关系模式

多层建筑物施工(包括高架桥的上下),考虑工作面,搭接比较复杂的情况每层之间的限制可以手工同步完成。(软件完成标准层施工流水,然后由用户搭建任意两层流水间的限制关系,软件自动完成剩余部分)

这一功能,对于快速复制生成的多层施工计划,操作方法相同。多层多工作交叉施工流水(复杂模式终极解决办法)

先看效果图,然后看具体操作步骤。

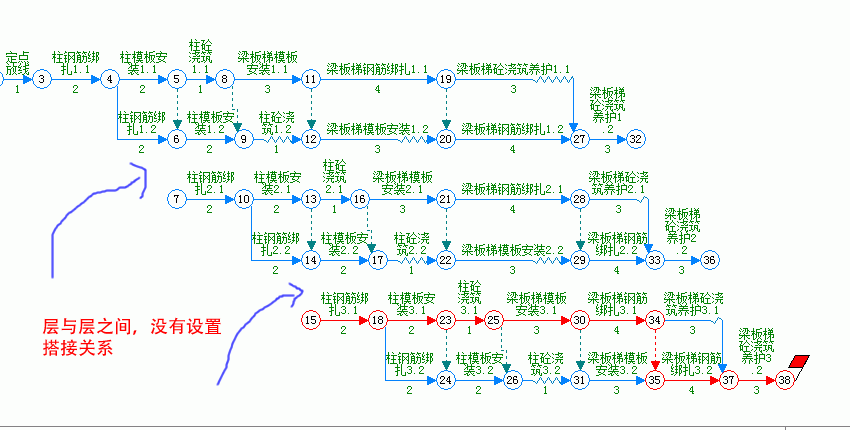

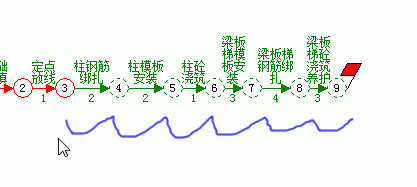

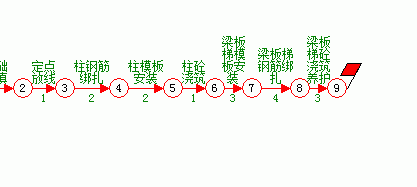

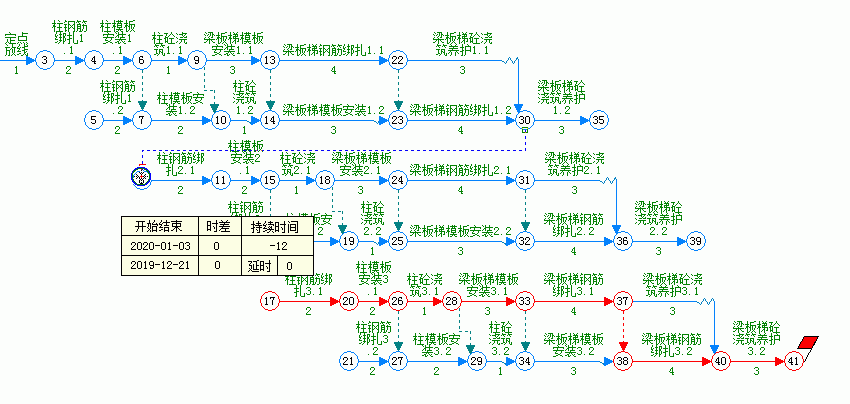

1、例:三层标准层施工,每个标准层分两段流水。两个标准层之间搭接比较复杂,使用同步操作完成。

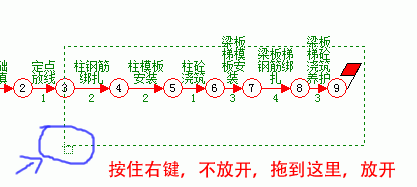

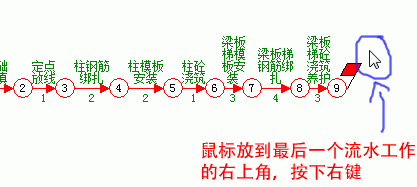

2、鼠标移动到最后一个流水工作结束节点的右下角,按下右键。
3、按住右键后,拖动到第一个流水工作开始节点的左下角。拖动过程中,可以看到一个绿色虚框。
4、此时,需要流水的多个工作处于选择状态,显示为绿色。

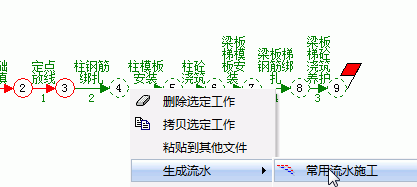

5、鼠标放被选择的箭线上-》右键-》弹出菜单-》生成流水常用流水施工

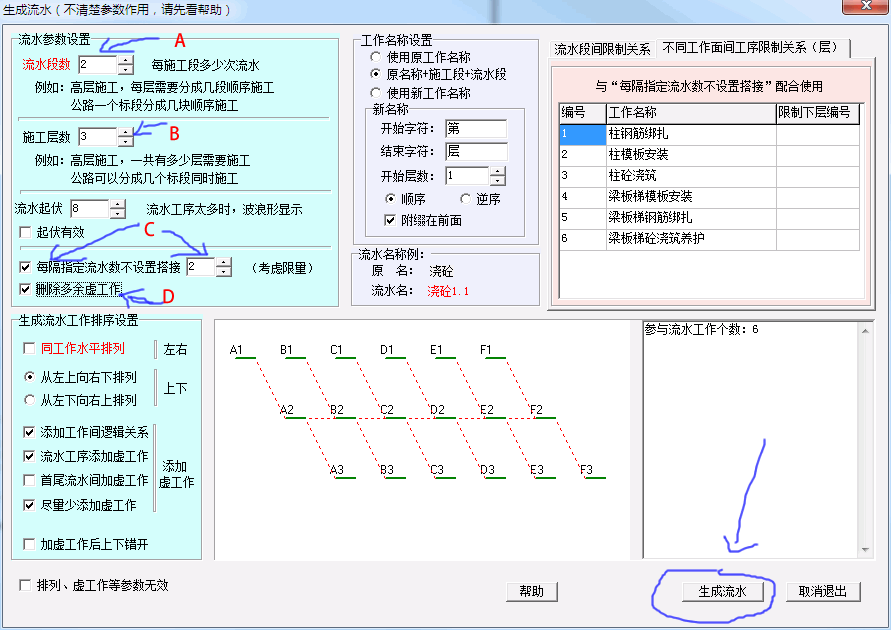

6、下面,弹出流水窗口。设置参数完成后,点击生成流水按钮。

解释使用的几个参数:

A:流水段数2:每层分两次流水施工。

B:施工层数3:一共3个标准层,需要流水施工。

C:每隔2流水不设置搭接:每流水2次,不设置与下一层的流水关系(每层2次流水,每2次流水断开,相当于层与层之间不设置逻辑关系)。

D:删除多余逻辑关系:流水中,不设置逻辑关系时,会有一些多余的虚工作,选此项删除。

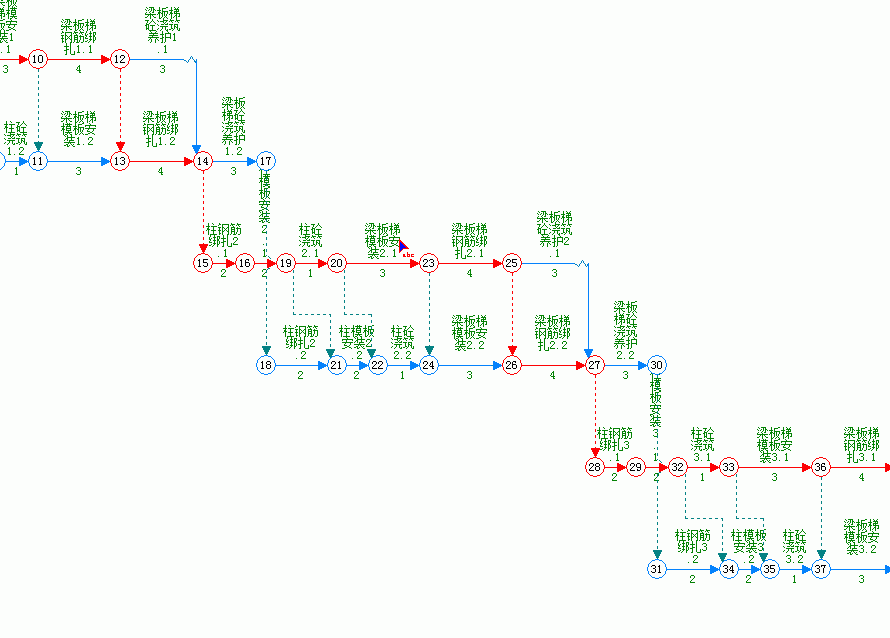

7、下面是生成的流水效果图,可以看到,每两次流水,然后断开。

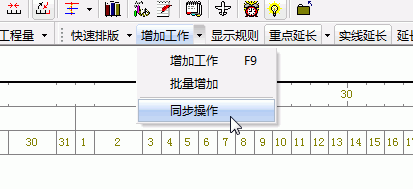

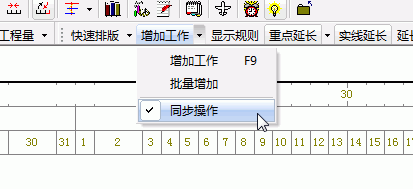

8、点击主窗口第三行菜单中的“增加工作-》同步操作”。
9、“同步操作”处于选择状态时。对于流水工作生成的工序进行“断开节点”“增加逻辑关系虚工作”的操作,会同步进行。具体操作看下面操作(注:对快速复制生成的工序,同样适用)

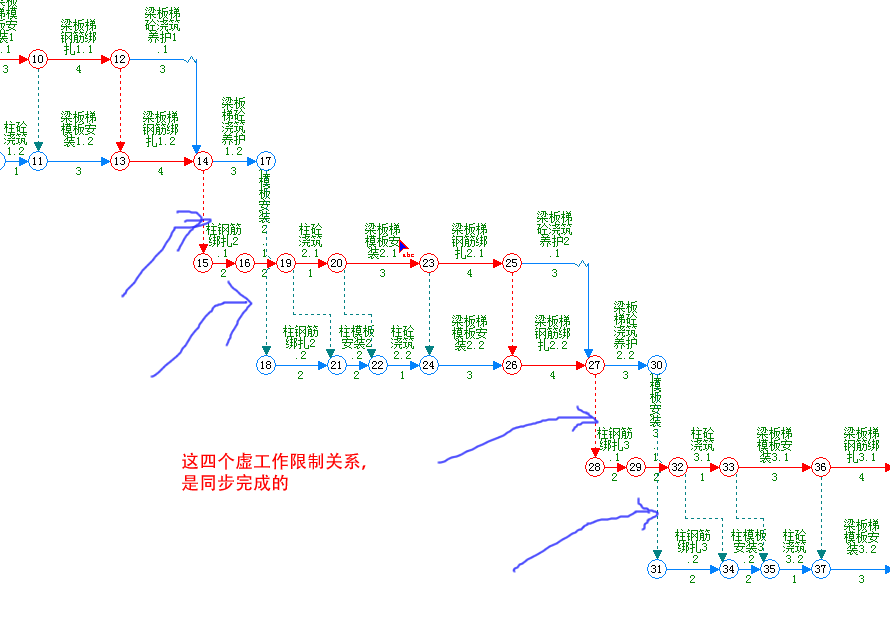

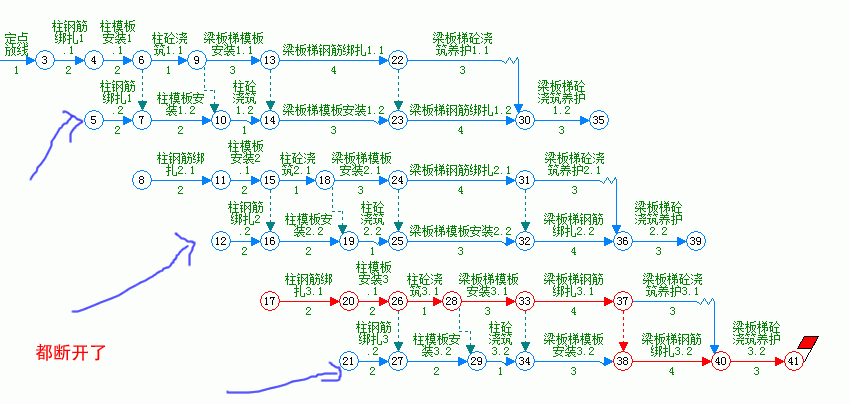

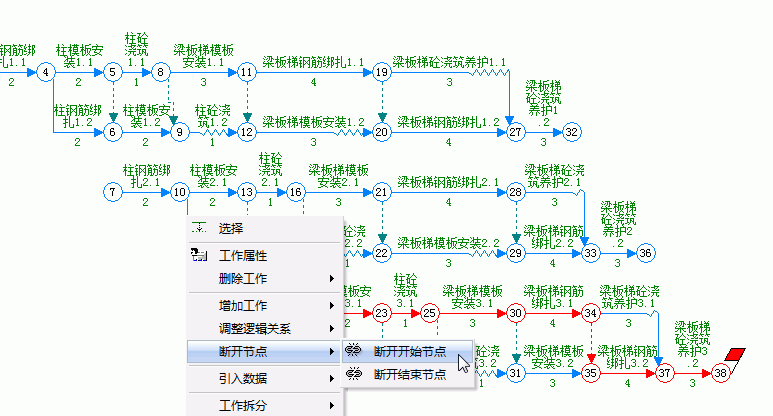

10、鼠标移动到“柱钢筋绑扎”箭线上-》右键-》弹出菜单-》断开节点-》断开开始节点。(注:在任意一层第二流水的对应工序操作都可以同步)

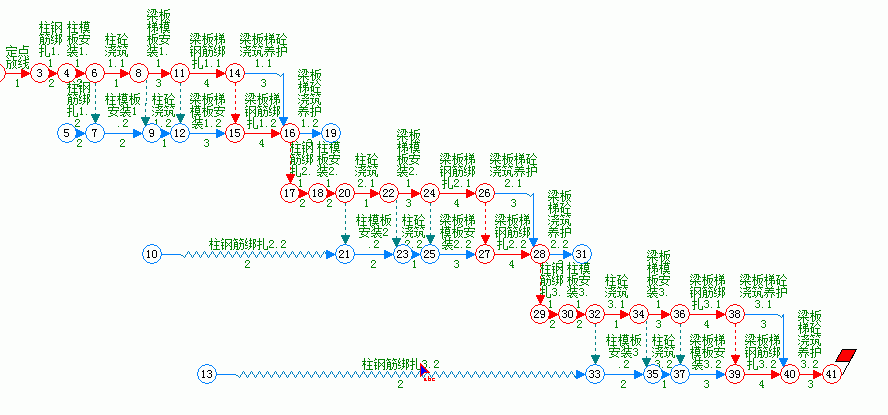

11、如下图,一次操作,所有节点都断开了。(同步操作:就是用户只需要操作一次,其他对应工序也发生同类变化,可以理解为操作复制)
12、然后。使用拖拽的方法,在两节点间,添加一个虚工作。
13、可以看到,两层之间同步添加了虚工作。

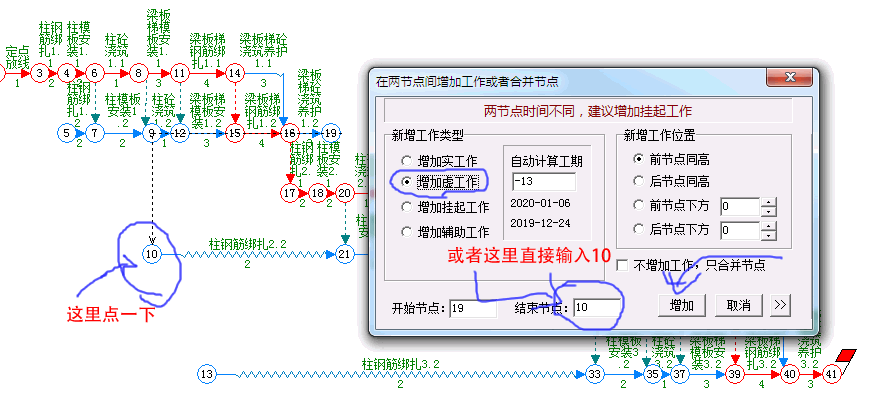

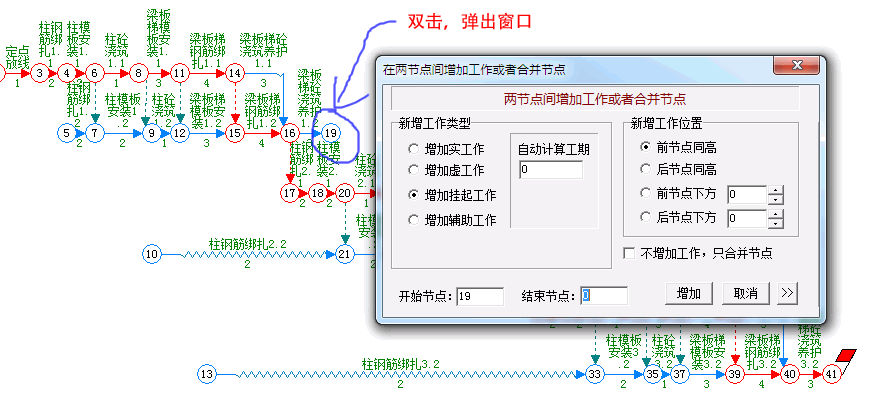

14、可以重复12步的方法添加虚工作逻辑关系。这里介绍另一种。在19节点上双击,弹出快速设置逻辑关系窗口,添加虚工作。
15、占击“增加虚工作”,结束节点位置输入 10,或者在10节点点一下鼠标左键。
16、同步增加后面的虚工作。(对于几十层流水施工,此功能非常有用)
