多层简单逻辑关系模式

这里介绍的是,多层施工中,上层某项完成后,即可开始下一层某项工序的流水。
先看效果图,然后看后面的操作过程。(例:上层最后一个工序,最后一道流水完成后,下一层的第一个工作开始)

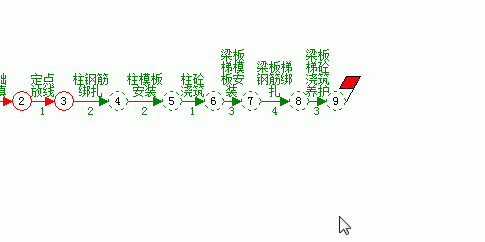

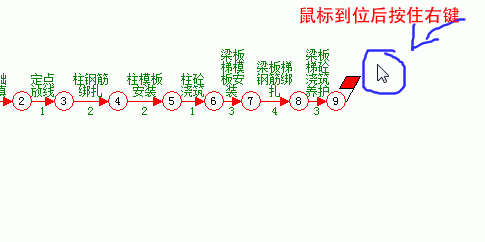

1、先选择需要流水的工作。鼠标移动到流水工序最后一个工作节点的右上角。

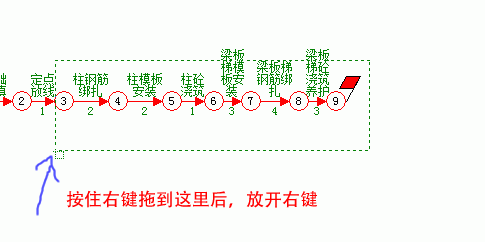

2、然后,拖动到流水工作中第一个工作的左下角。待所有流水工作被包围后,放开鼠标右键。
3、此时,流水工作处于被选择状态。(绿色 显示)

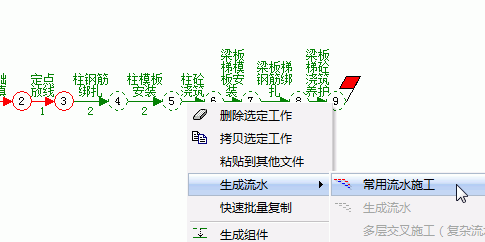

4、鼠标放被选择工作箭线上-》右键-》生成流水-》常用流水施工。

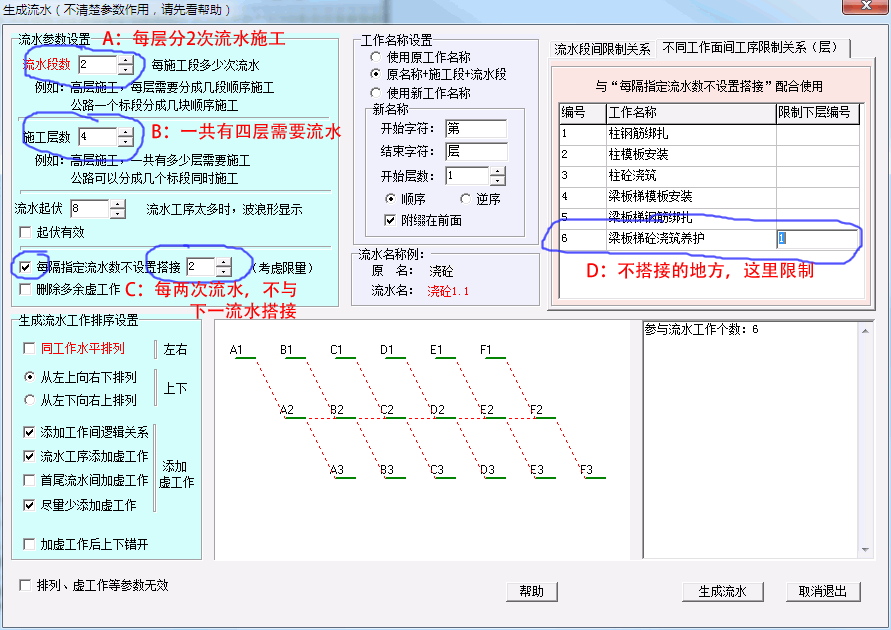

5、弹出窗口中,设置多个参数。然后确定。

    A:流水段数2:每层楼分成两个流水段。

    B:施工层数4:一共有4层需要流水施工。

    C:每隔(2)层不设置搭接:到了2,4,6流水段,不设置默认的与下一流水的搭接关系。

    D:限制下层流水:不设置搭接的地方,使用这里的限制关系。上一流水的“梁板梯砼浇筑养护”完成后,才能进行下一流水的“柱钢筋绑扎”。

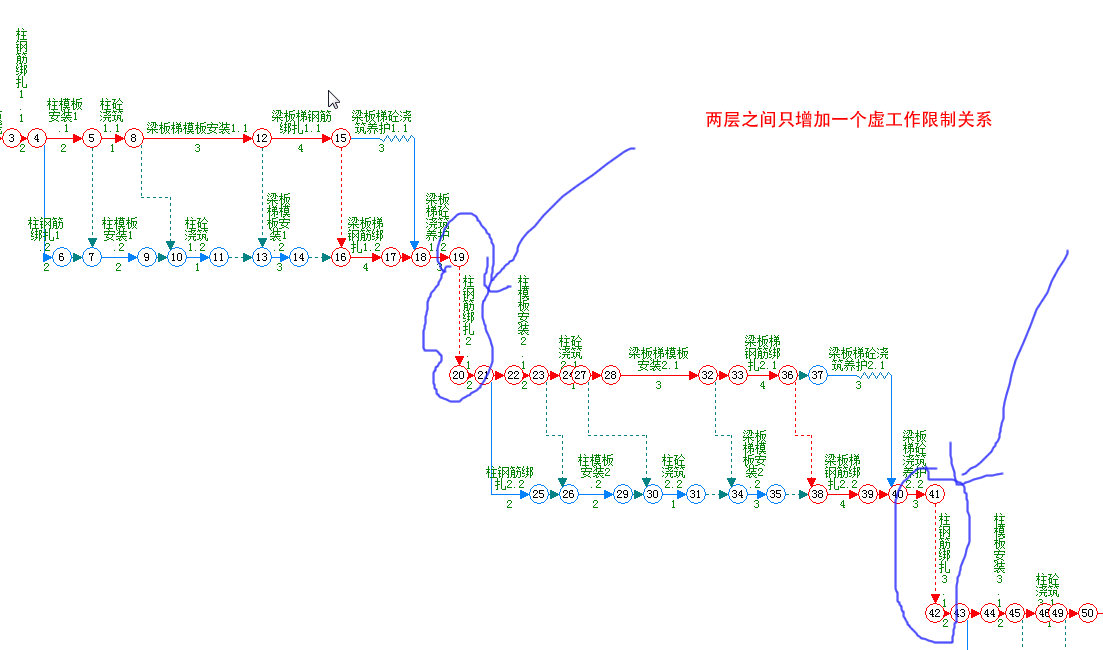

6、下面是生成的效果图。每两段流水之间,使用指定的限制关系。
