工作属性中的强制开始、强制结束的使用效果

    正常情况下,进度计划时间的计划,都是从前向后依次计算,前工作完成后工作开始。
    也有特殊情况,比如:遇到雨季施工,前工作允许雨季施工,后工作必须雨季结束后才能施工(跨雨季,前工作雨季可以施工,后工作雨季不能施工);或者前工作为施工单位做,后工作要等甲方单位上班后才能开始的情况(跨休息天,前工作不休息,后工作休息)……。
    为了简化网络图,引入了强制开始、强制结束的概念。
    说明:强制开始、强制结束,只是在工作的前工作完成后,还有空闲时间有效(如下图中的b完成后,在c设定的强制时间前,还有空闲,才会有自由时差出现)。如果前工作完成已经超过了强制施工,则顺序计算。(如:前工作雨季结束后还没有完成,那么后工作不可能在雨季结束后马上开始)
    另:因为强制开始、强制结束,相当于对当前工作添加了另外的限制条件,会引起关键线路的变化,为了避免读图误会,尽量不要在关键线路中使用强制开始结束(如果在关键线路上,可以使用增加另外限制关系的方法来让软件自动成关键线路);或者做另外的技术性处理(如把工作设置为非重要工作等)

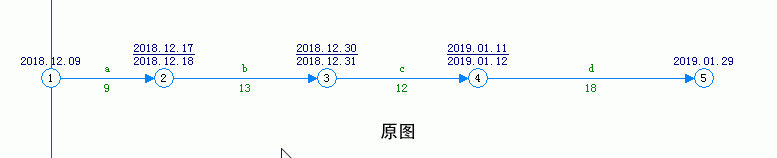

1、原图(工序a,b,c,d依次完成)

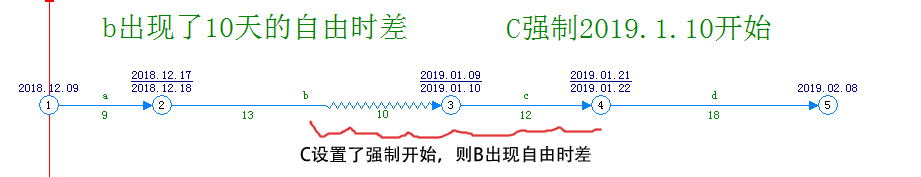

2、强制开始的效果图(设置工作强制开始时间,则前工作可能会出现自由时差)

3、强制结束的效果图(设置强制结束时间,则当前工作可能出现自由时差,且位于当前工作的开始部分)

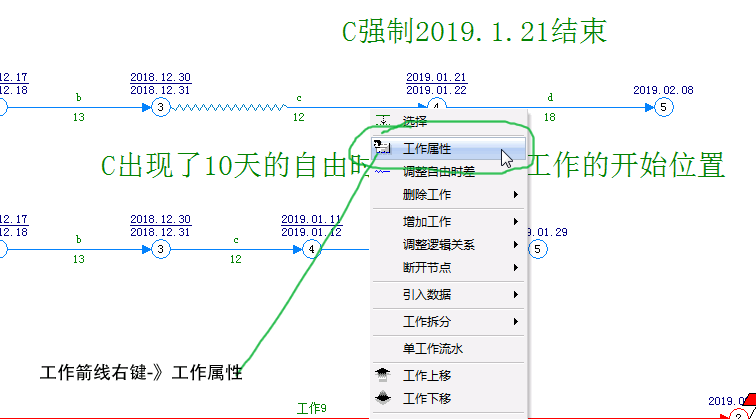

4、操作方法:工作箭线-》右键-》工作属性-》弹出当前工作属性窗口

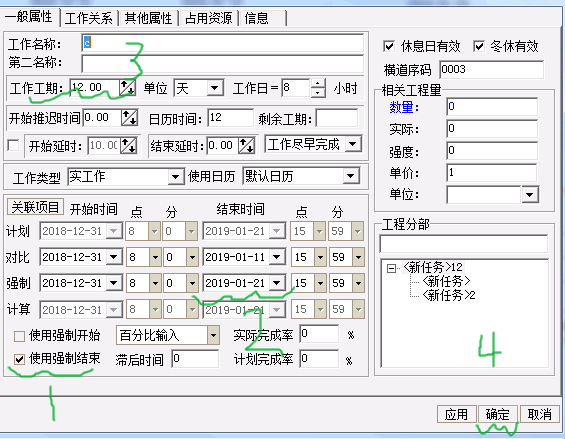

5、按下面步骤操作:勾选强制开始-》设置强制开始时间-》设置工期-》确定(或者勾选强制结束-》设置强制结束时间-》设置工期-》确定)
