关键线路与非关键线路的计算与调整


1、什么是关键线路:
    在进度计划中,如果某工作的工期增加一天,整个项目的工期就增加一天,那么这个工作就是关键工作;
    由关键工作构成的线路,是关键线路;
    标准的网络图(只有一个开始节和一个结束节点),至少有一条从开始到结束的关键线路,进度计划允许有多条关键线路;
    只有一条关键线路的进度计划,在实际实施过程中,由于非关键工作的时间可以增加或者推迟而不会影响总工期,执行起来相对灵活一些,但是如果随着非关键工作持续时间或者推迟,也可能变成关键工作;
    一种极特殊的情况,所有工作都是关键工作。这样的计划安排非常紧凑,具体实施的时候,难度很大,因为任何一个工作的工期增加或者推迟都会影响到总工期。
2、网络图中关键线路如何表示:
    在双代号网络图中,关键线路一般用红色表示,非关键工作用蓝色表示;如果是黑白打开的网络图,关键工作用粗线表示。
    如何设置网络图颜色及线宽    输出黑白图形及黑白打印
3、编制人员做什么?软件能做什么?
    做进度计划,编制人员需要做的事情:
    ①把项目分解成若干个小的工序;
    ②知道每个工序需要的工期;
    ③知道每个工序的前后关系;
    ④CC提供方便灵活的画图方式让客户把上面信息在绘图纸上表示出来,同时计算关键线路。
    CC的绘图功能非常强大,在绘图区域任意位置点击右键,都有相关的功能菜单弹出来,初学者上手更快,熟练者在使用强大功能的同时,不需要强行记忆操作方法。初学者建议用十几分钟时间看一下视频教程的1、2两部分
    如果您是CC网络图软件的初学者,点一下后面链接,把链接中各项的链接标题看一下,方便快速了解软件功能。双代号网络 图编制操作说明
4、完成的进度计划与实际的关键线路不一致,如何修改?
    根据计算规则,关键工作增加一天,就会影响到总工期。如果根据经验,某工作是关键工作,但是在编制的网络图中却是非关键工作。可以从下面三个方面考虑如何解决,第一:是否有限制关系没有设置;第二:是否遗漏了一些后续工作;第三:工期是不是正确。

举例:

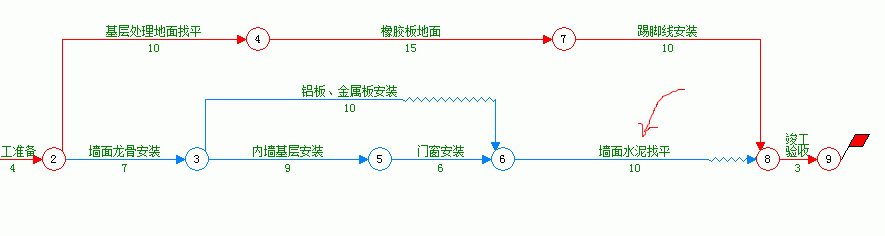

1、下图中,需要把”墙面水泥找平“调整成关键工作。

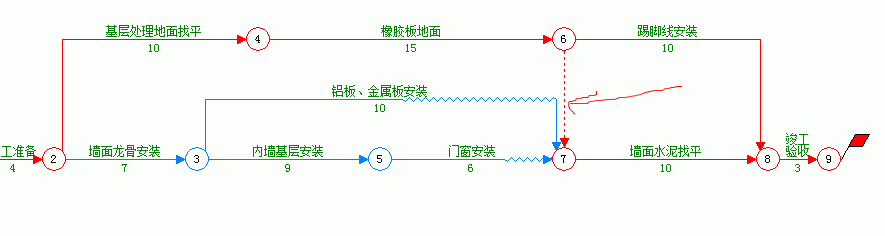

2、第一种解决方案:先考虑原来图中”墙面水泥找平“工作是否有逻辑关系没有设置。下图中,增加了一个虚工作,设置了”橡胶板地面“完成之后,”墙面水泥找平“才能开始的限制关系。

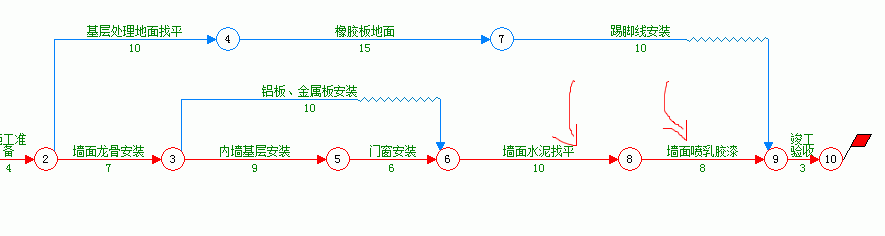

3、第二种解决方法:在”墙面水泥找平“后面,添加了”墙面喷乳胶漆“工作。

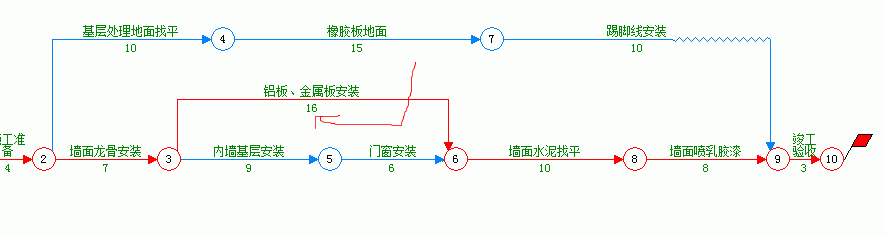

4、下图中,把”铝板、金属板安装“的工期改成16天,则变成关键工作。
