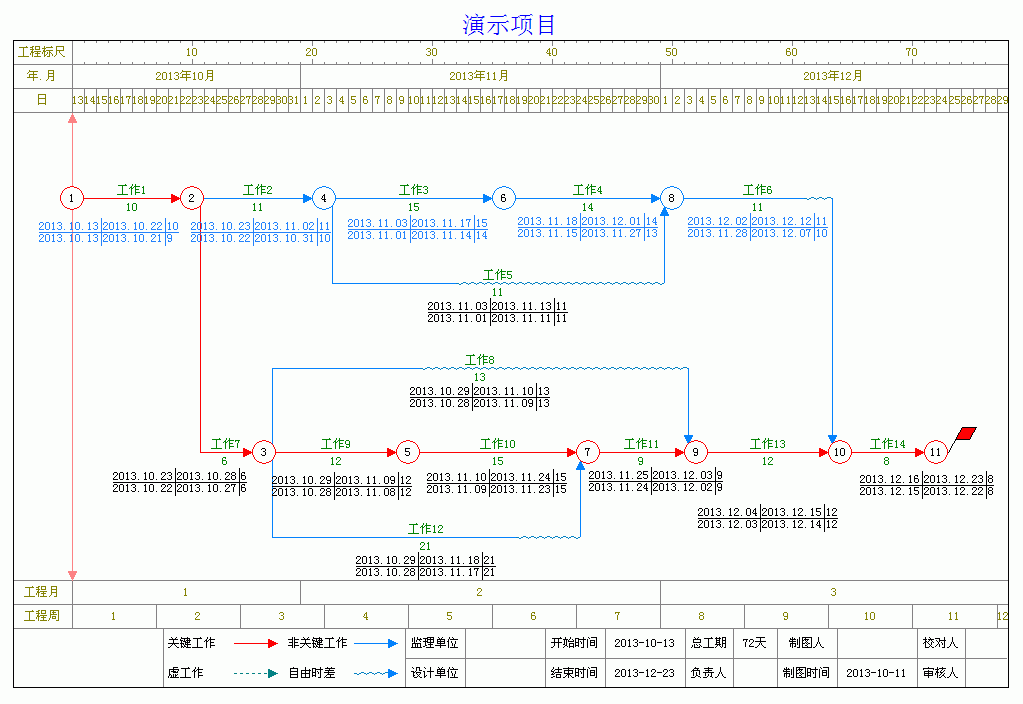

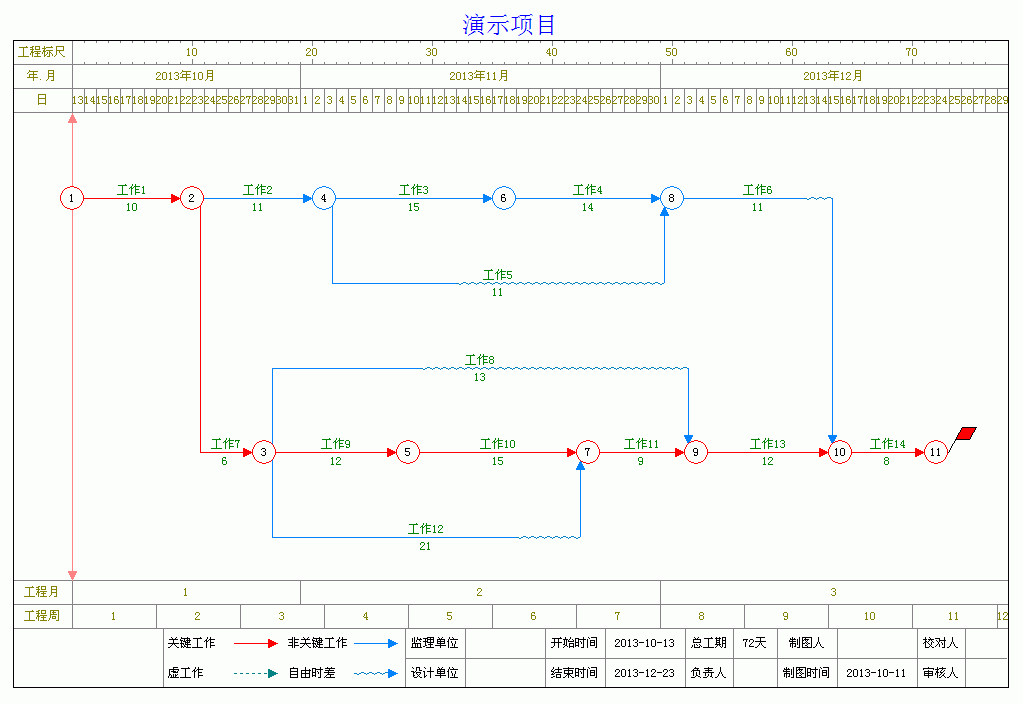

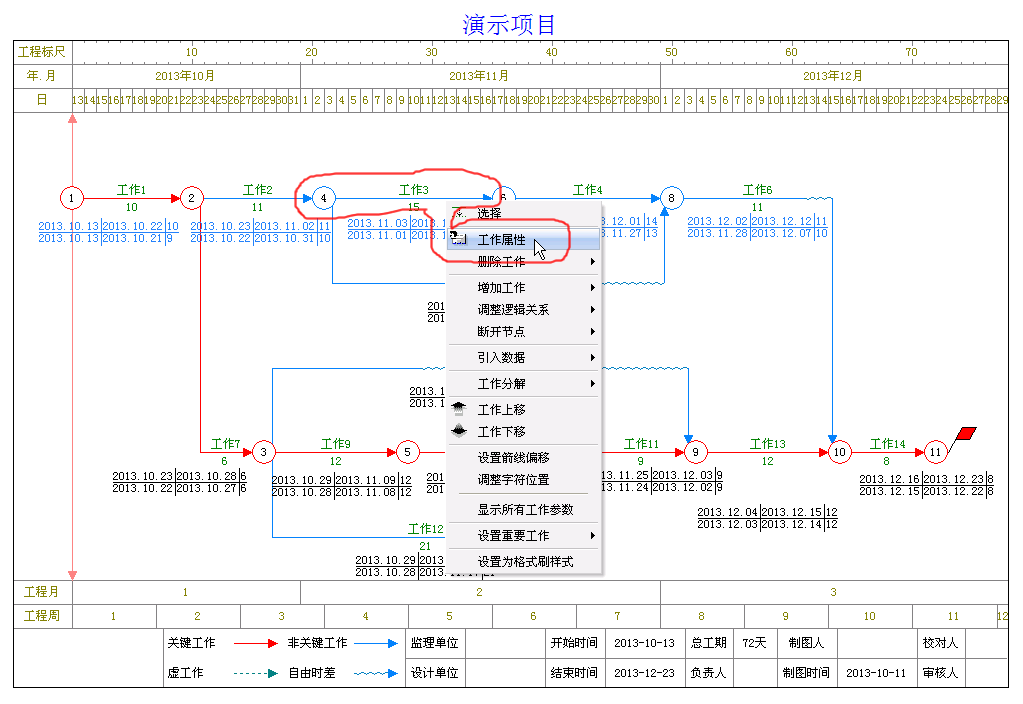

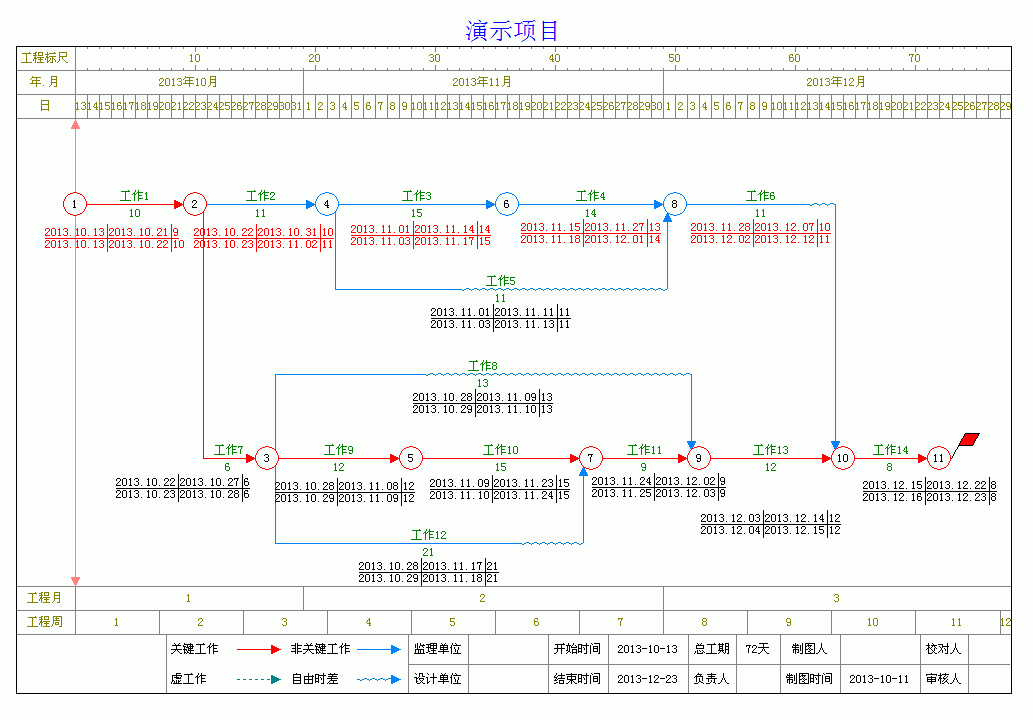

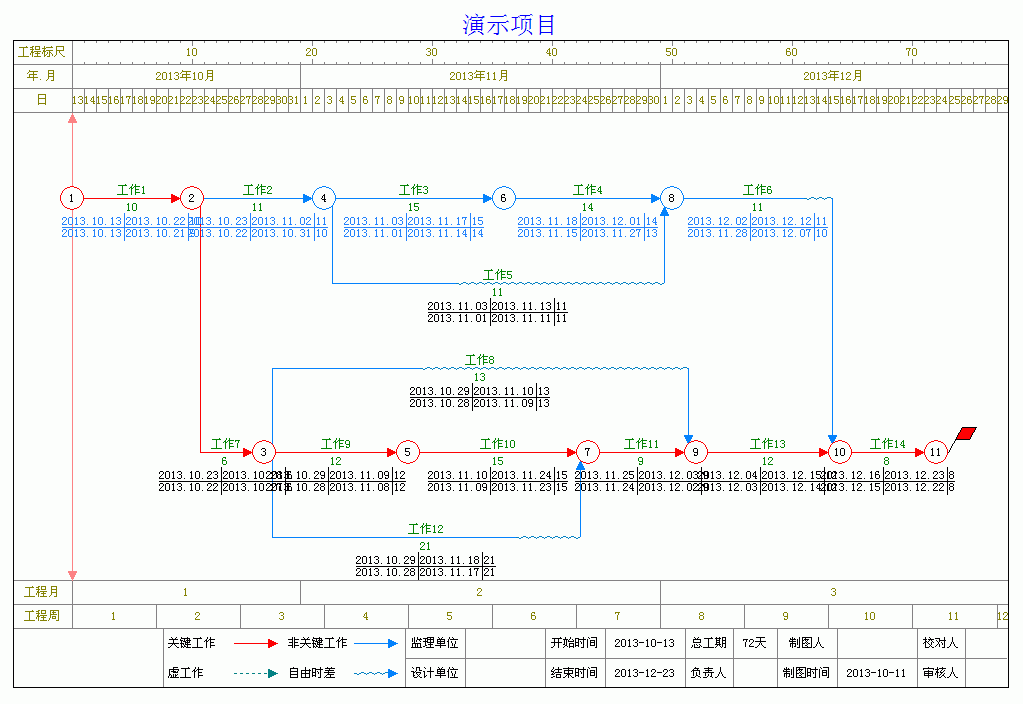

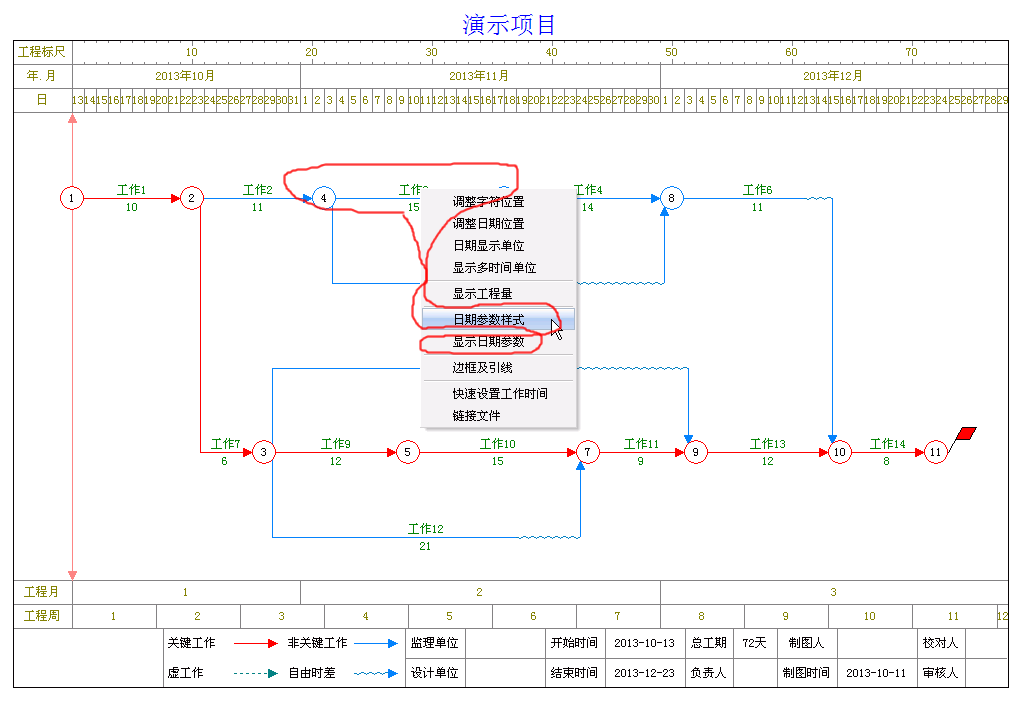

在网络图中显示工作对比参数

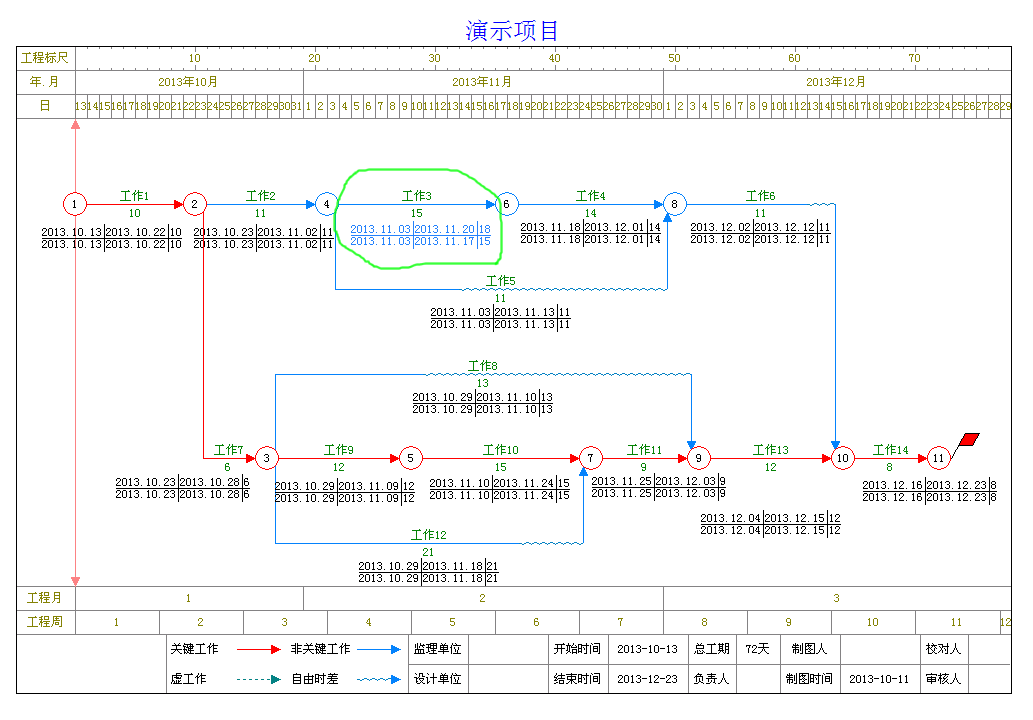

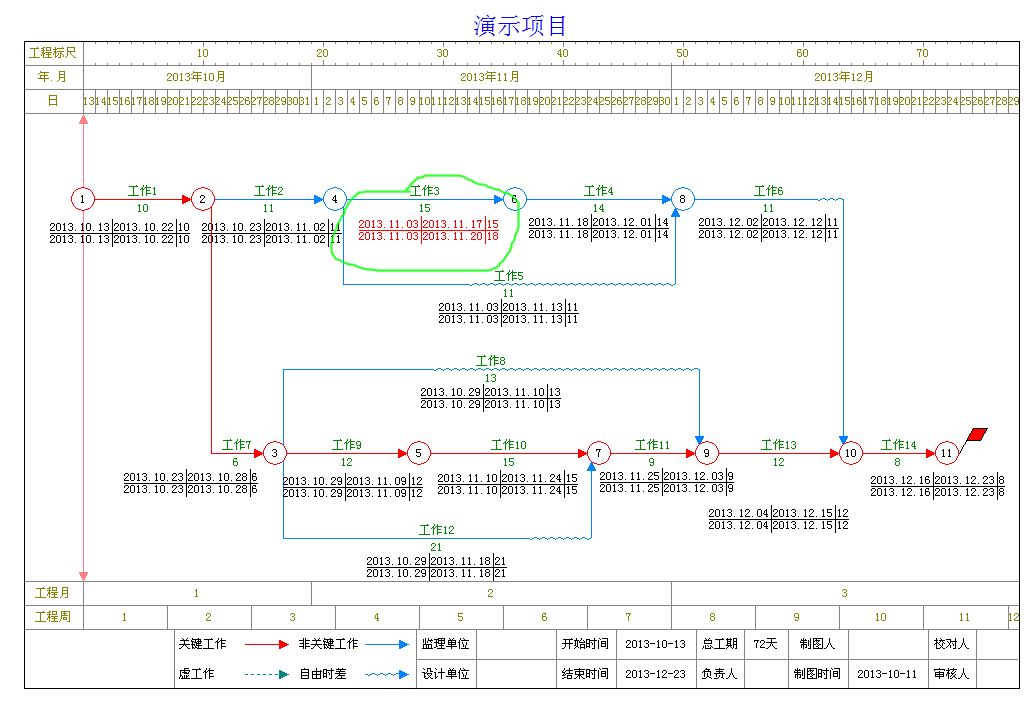

上图中的“对比”,可以任意设置。(这个任意是指不受逻辑关系限制,可以直接输入日期)

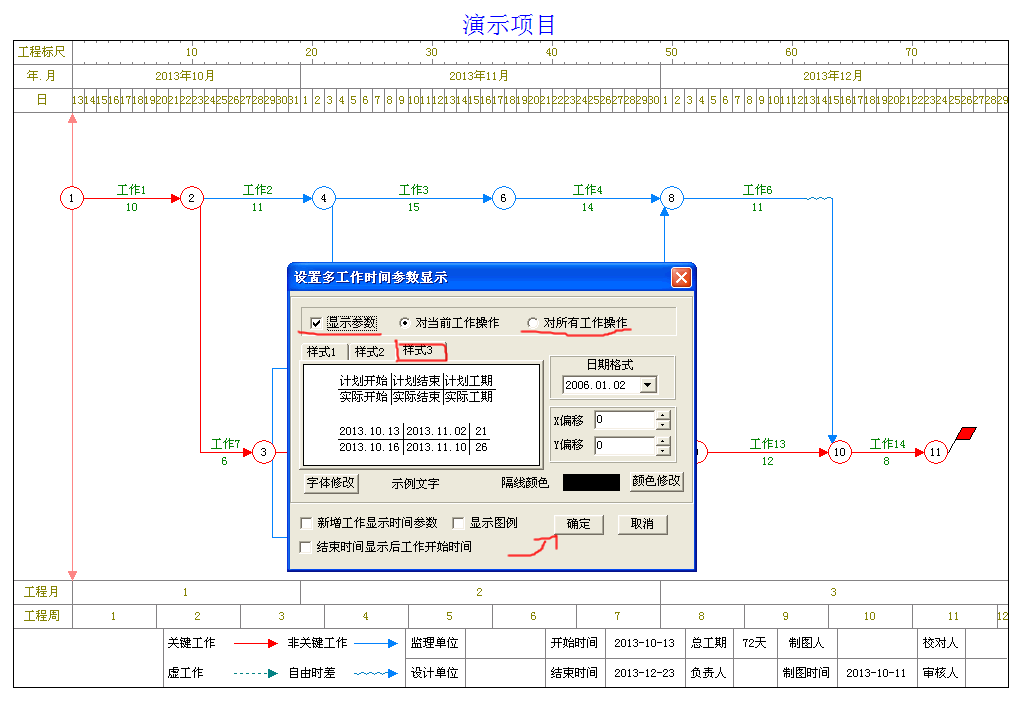

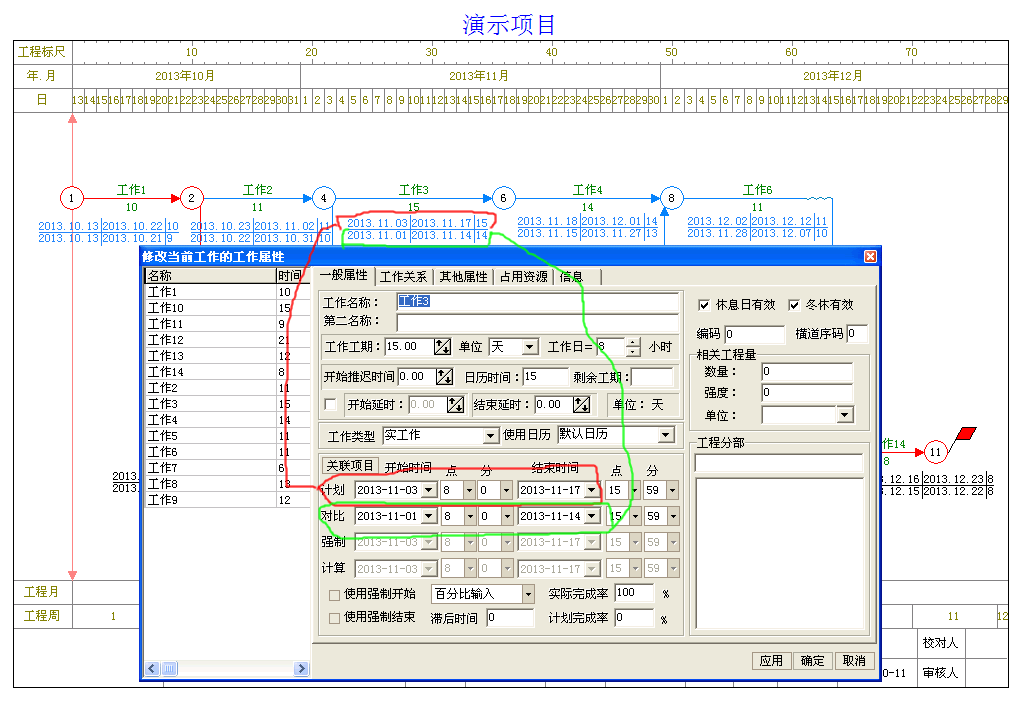

默认情况下,我们把“计划”作为最早的计划时间;把“对比”当作实际完成时间。(这个是相对的,可以使用第15步的方法设置如何显示)

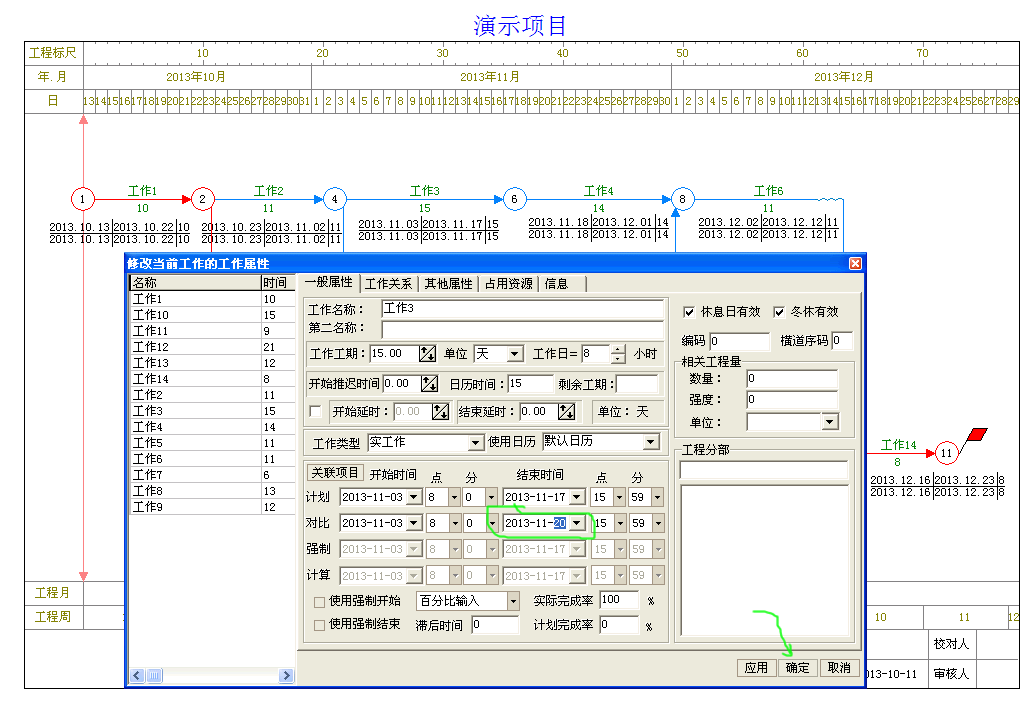

现在介绍一下让所有“对比”等于“计划”日期的功能,这个相当于在完成计划编制之后的初始化。以后每完成一个工作,就可以直接设置对比值了,不设置的就默认对比值与计划值相同。

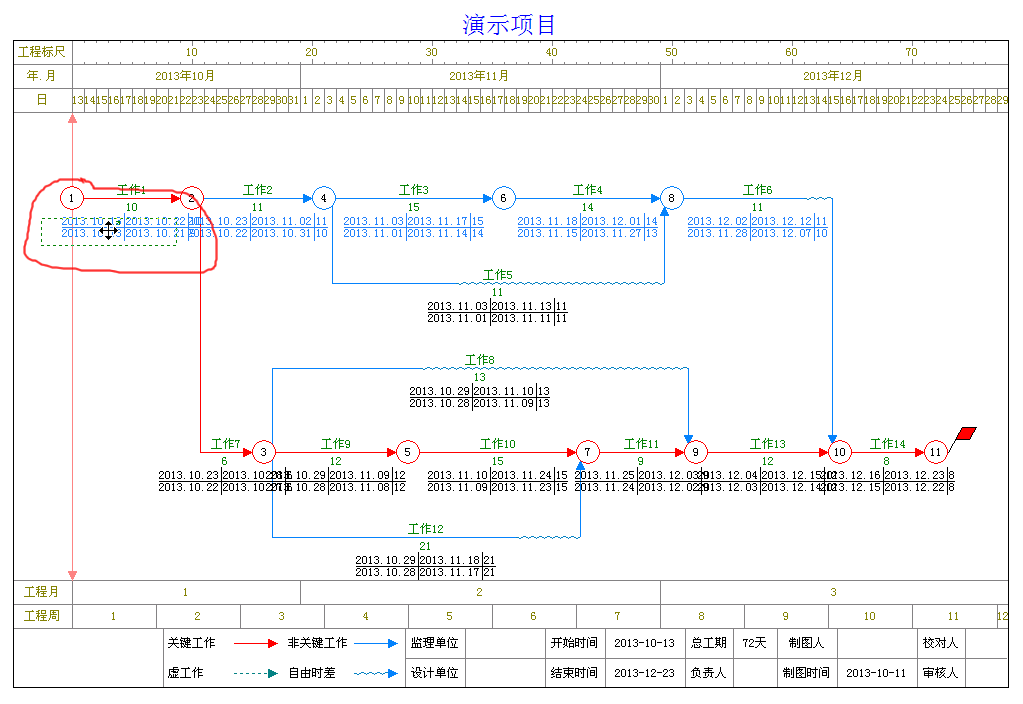

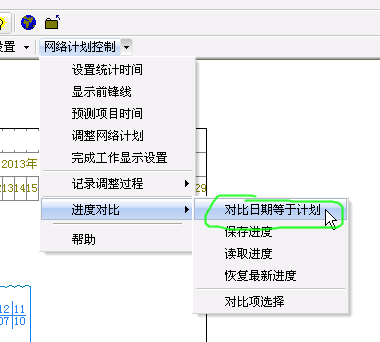

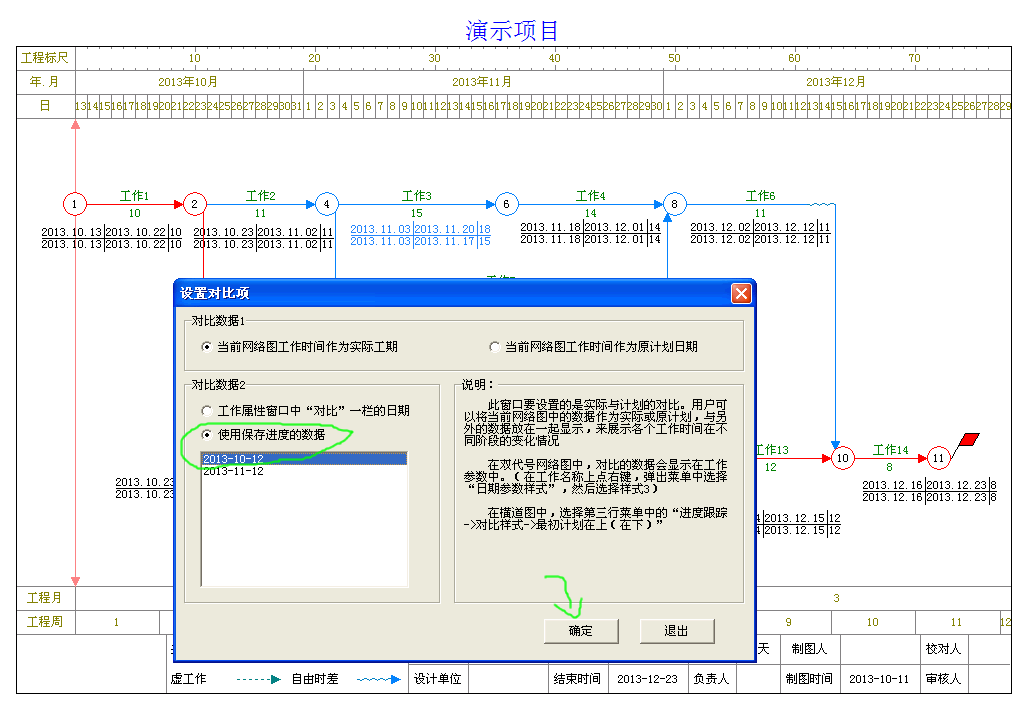

菜单“网络计划控制”下拉菜单中“进度对比-》对比日期等于计划”。

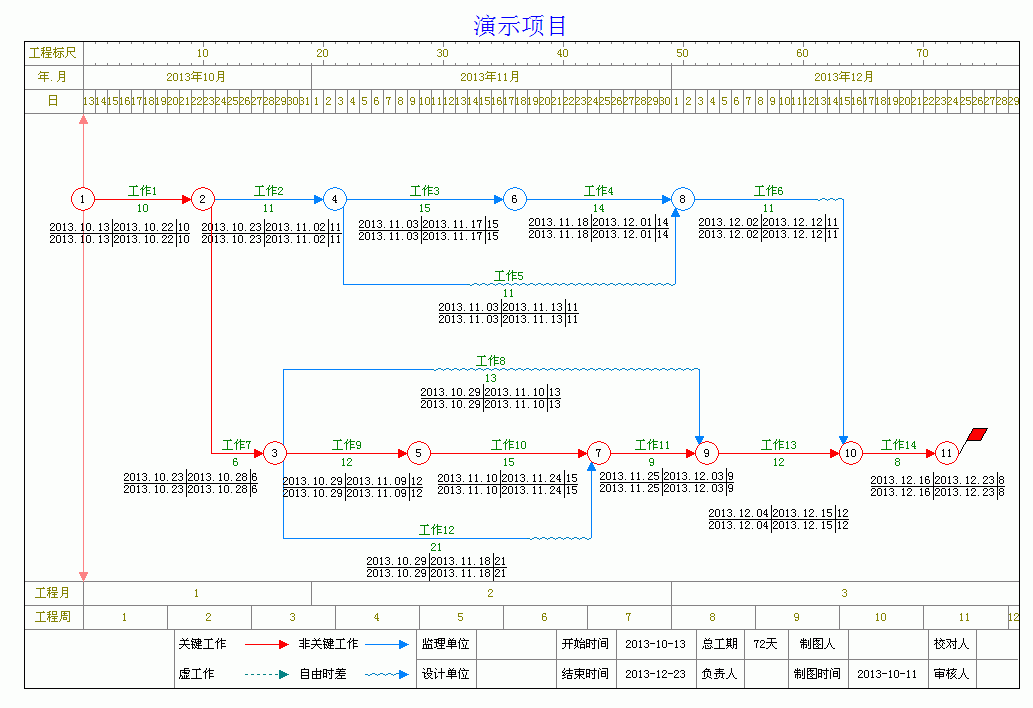

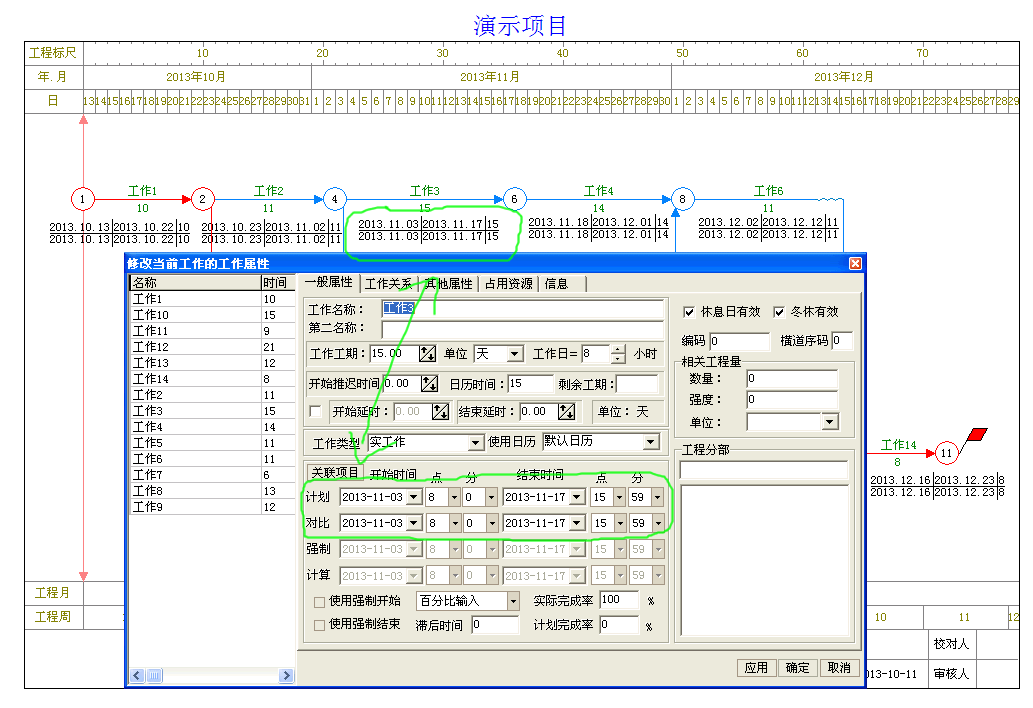

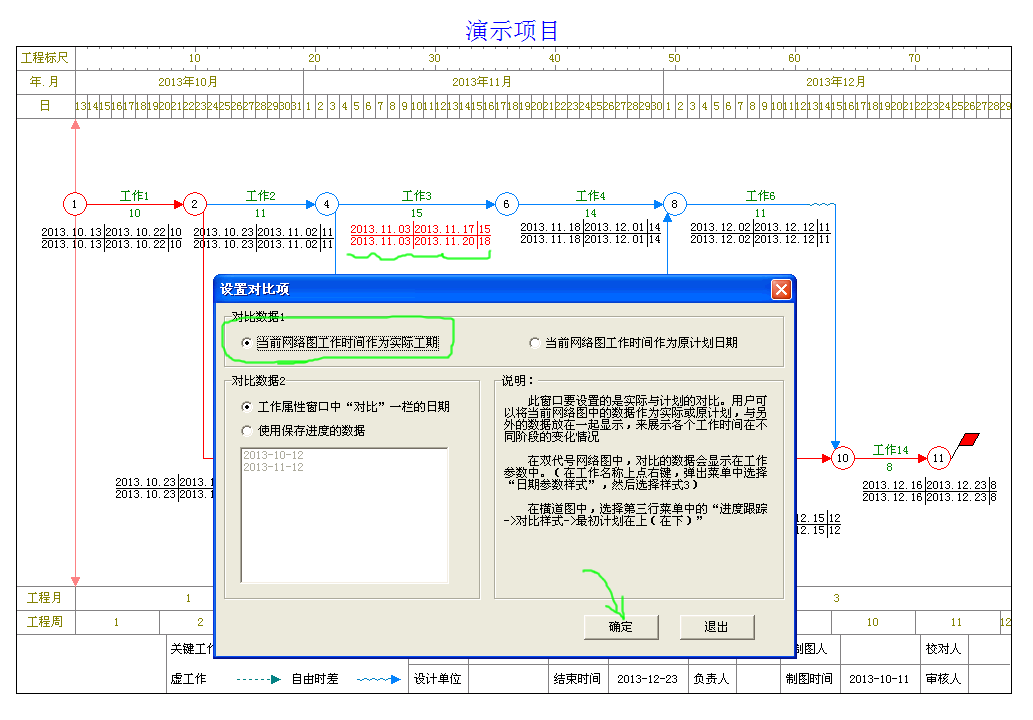

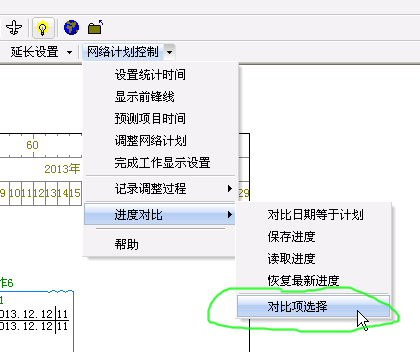

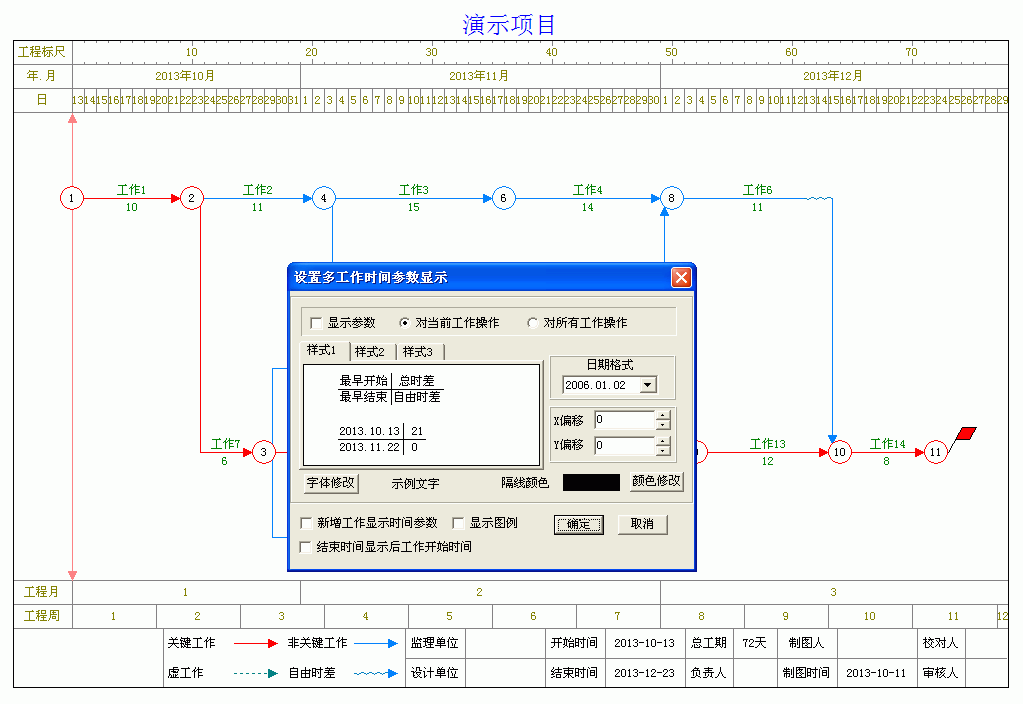

“网络计划控制”下拉菜单中,选择“进度对比-》对比项选择”。
首页 进度控制
在您使用过程中,如果有功能上的要求,或者需要购买本软件,请直接与我们联系。
程秀利 0571-88854832 13515714977 QQ:2221101800、33349941 微信:13515714977 微信公众号:ccproject_cn
官方网站:http://www.ccproj.com http://www.ccproject.cn 首页
