查看工作的提前滞后情况

        在前锋线完成后,我们可以看一下根据实际进度,完成项目需要多长时间。

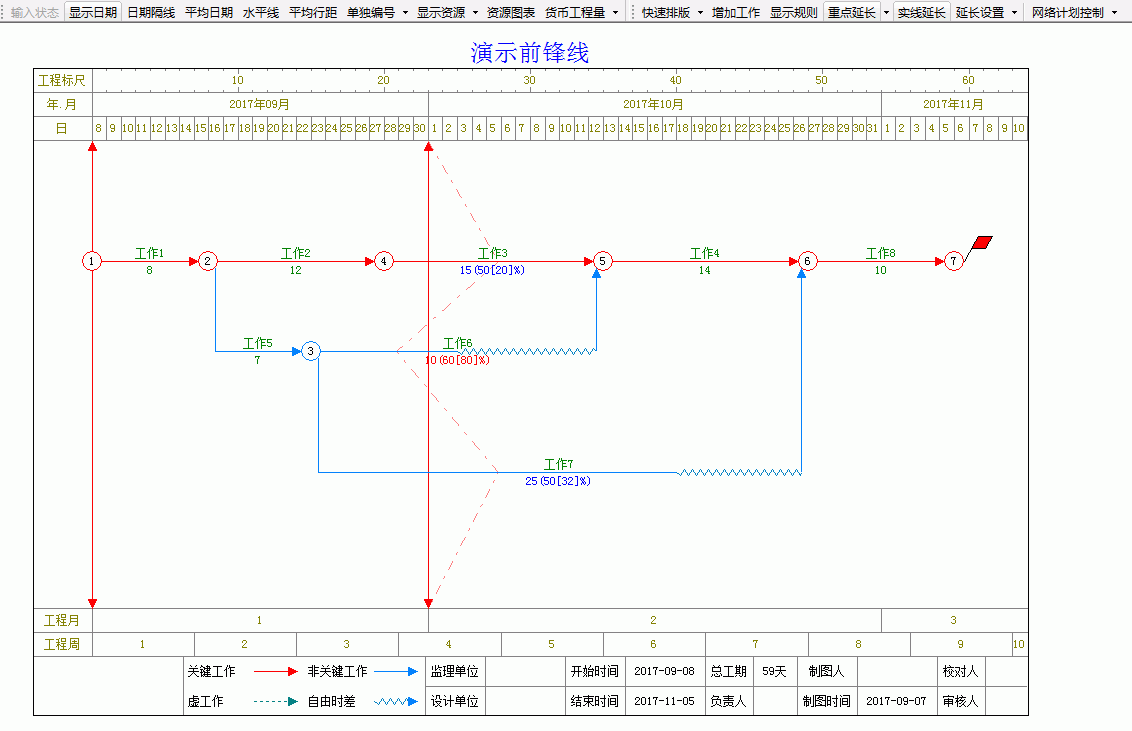

1、下图为已经画好前锋线的网络图。

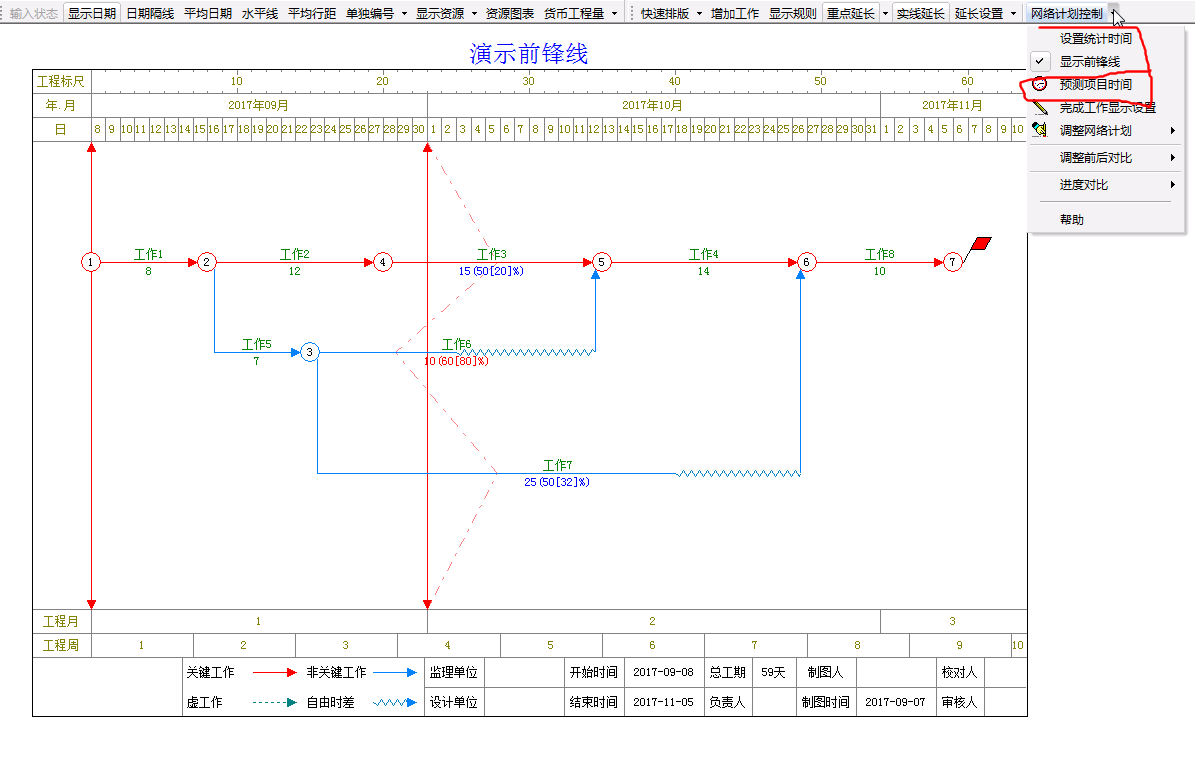

2、菜单-》网络计划控制-》预测项目时间。

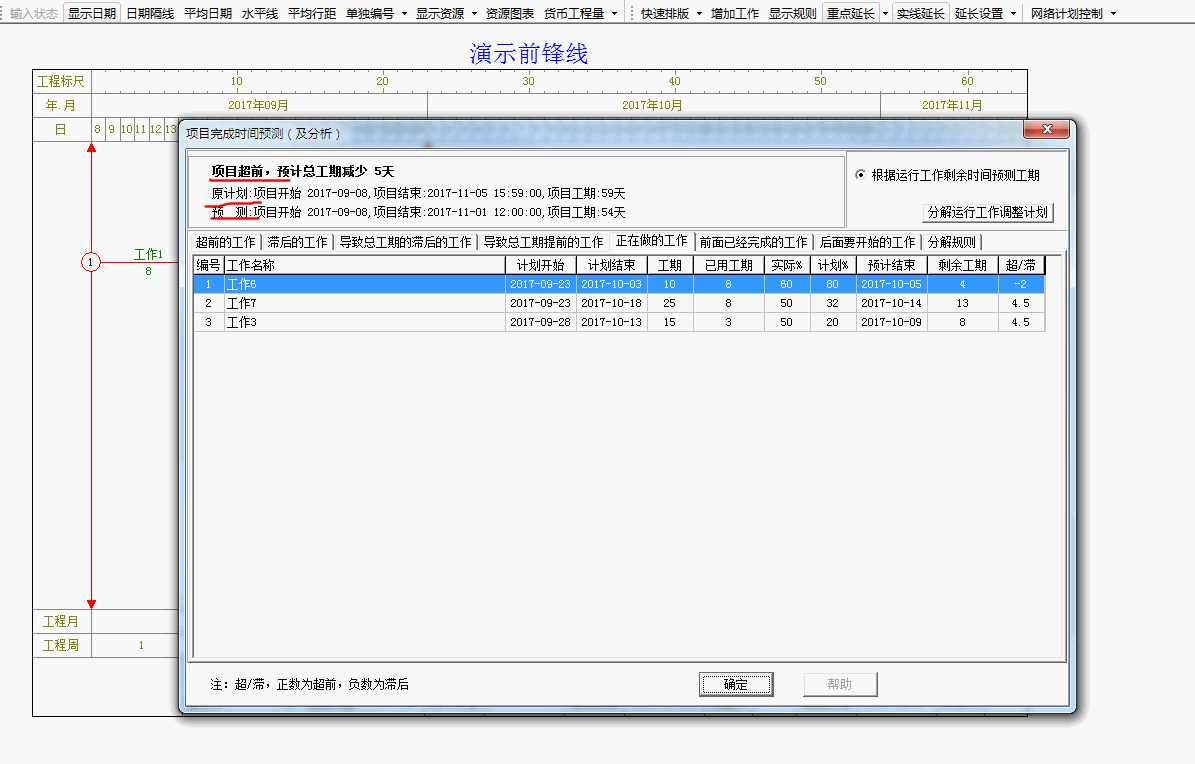

3、弹出窗口显示计划与实际工期的情况。

      列表中,显示了哪些工作正在做,哪些影响了工期等信息。

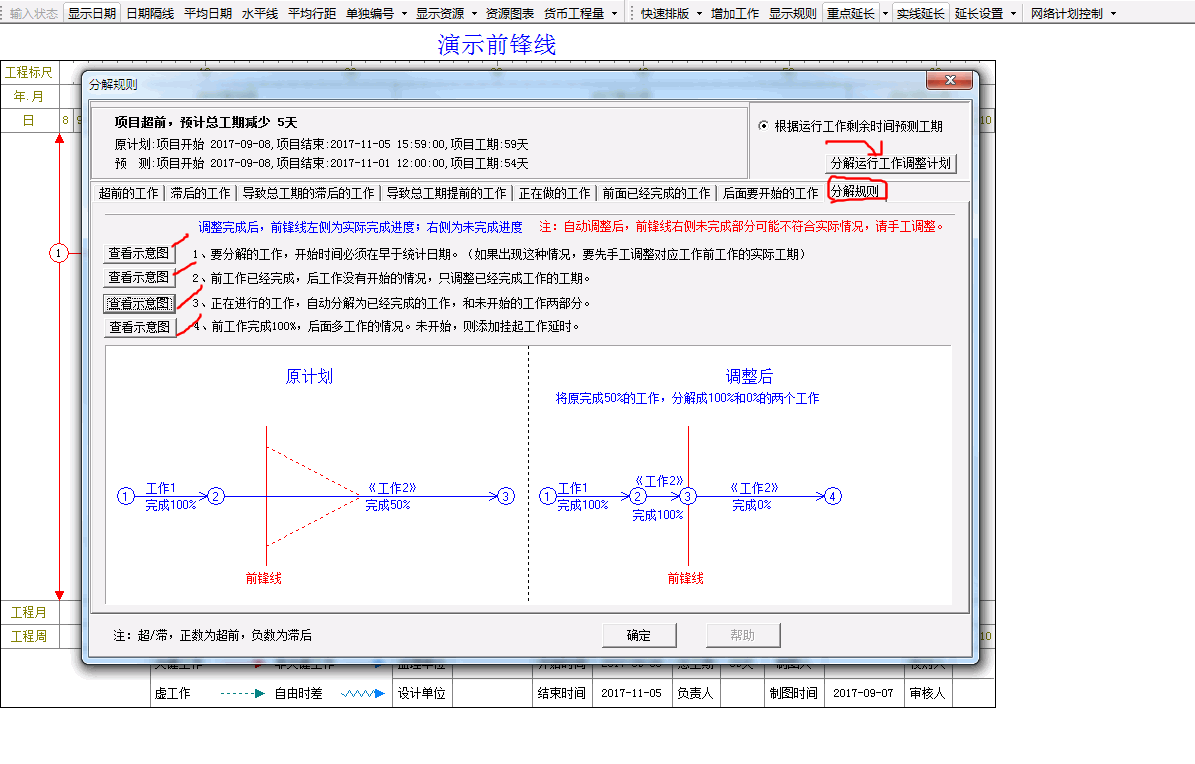

4、“分解规则”窗口,显示了软件自动调整进度的规则。软件可以根据这些规则,把网络图正在做的工序,分解成两个(前面的是全部完成的,后面的是还没有开始的,方便用户根据实际情况调整进度计划)。

    单击“分解运行工作调整计划”。

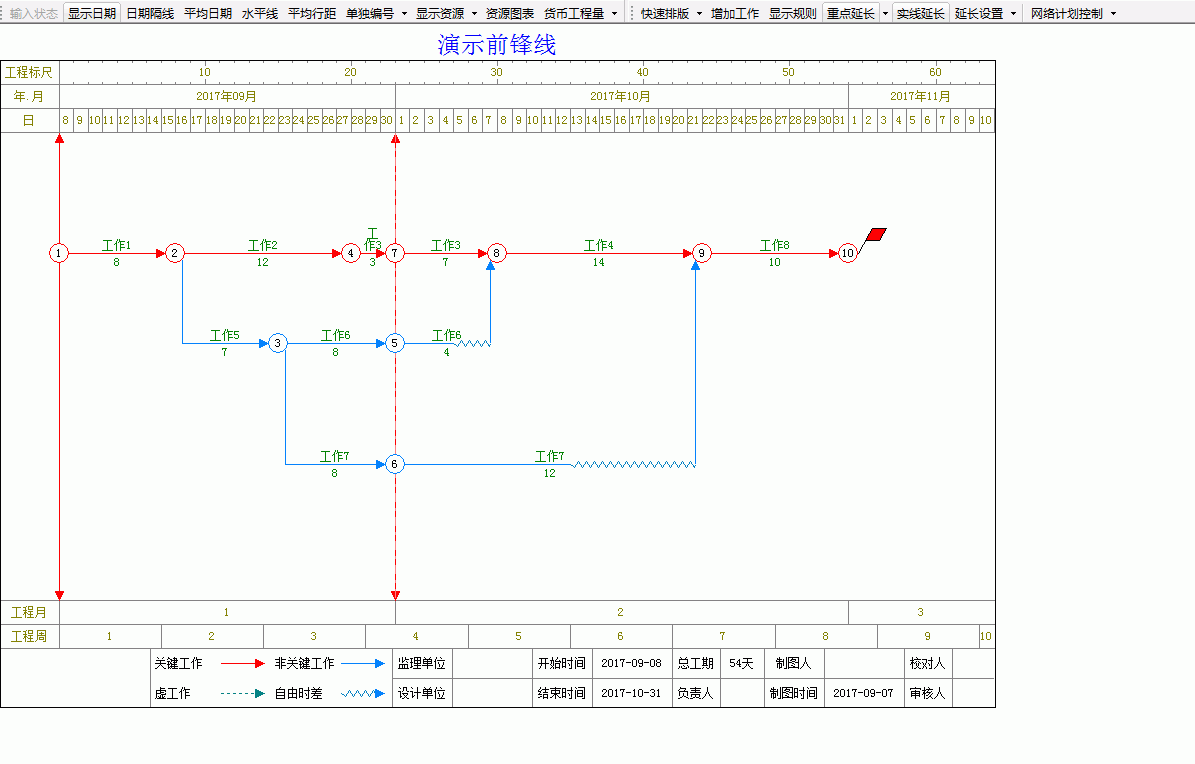

5、如下图所示:“工作3”原计划15天完成,实际做了3天,还剩7天的工作量。根据这些数据,软件自动把原来的“工作3”分解成了两个“工作3”,其中竖线左侧为已经完成,右侧为尚未开始

    然后,用户可以根据实际的施工条件,来调整竖线右侧工作的工期,达到更准确的编制效果。








在您使用过程中,如果有功能上的要求,或者需要购买本软件,请直接与我们联系。

程秀利 0571-88854832 13515714977 QQ:222110180033349941 微信:13515714977 微信公众号:ccproject_cn

官方网站:http://www.ccproj.com  http://www.ccproject.cn 首页
