这里演示如何把人工需要量,添加到工作属性。 |
1、如下图,我们要把“普工”,添加到“工作1”中。 |
|
2、“工作1”箭线上-》右键-》弹出菜单-》工作属性。 |
|
3、弹出工作属性窗口中,选择“占用资源”。左边的资源分类,右边为对应的人工资源名称。 |
|

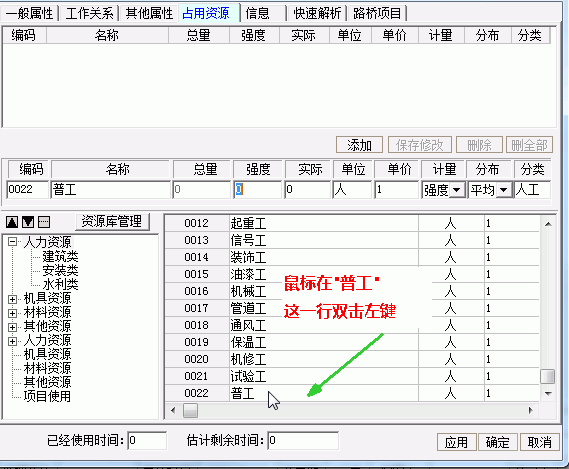

4、在人工资源列表中,找到“普工”所在行,然后双击鼠标左键。 |
|
5、强度一栏,输入10,表示“工作1”每天需要10个普工,完成后单击“添加”。(可以选择强度或者总量。强度(也就是每天需要的数量)=总量÷工期;下图中,工期21天,每天需要10人,共需210个人工=》21*10=210) |
|

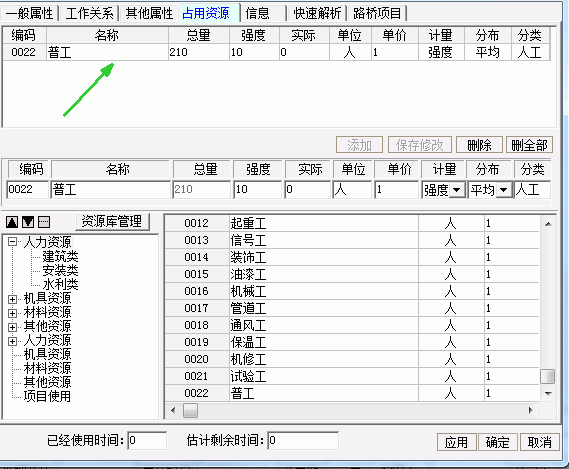

6、单击“添加”后,q占用列表中,会显示对应数据。 |
|
7、使用同样方法,可以添加其他人工的数量。输入完成后,单击“确定”。 |
|
|
|
|
|
|
|
|
|
|
|
|
