工期差一天的问题


    项目计算工期与标书要求不一样如何处理?
    由于计算规则的不同,可能会产生一天的误差。比如:开工日期是2012.1.10日,结束日期为2012.5.31日。如果指定日期的开始和结束这两天全部计算在内的话,工期应该是22+29+31+30+31=143天。但是标书文件可能在计算的时候,漏掉了最后一天,计算为142天(出现这种问题,类似于计算从5到22有几个数字?应该是22-5+1=18个数字,另一种算法是22-5=17个数字的差别)。
    因为我们最后的开工时间、竣工时间以及工期必须要与标书要求一致,所以软件提供了另一种工期计数据方法。(注:工期的问题,最好是先问一下标书编制方。如果没有条件,再用这里的方法解决)

第一种办法:如果是网络图已经画完了,只是修改一个固定的数字(投标用最简单的方法)
点后面链接   修改工期显示内容

第二种办法:只修改显示工期的数字(适应于工期经常变化,但一直差1天的情况)

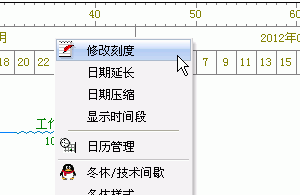

1、将鼠标移动到日历刻度上,单击鼠标右键,在弹出菜单中选择“修改刻度”。

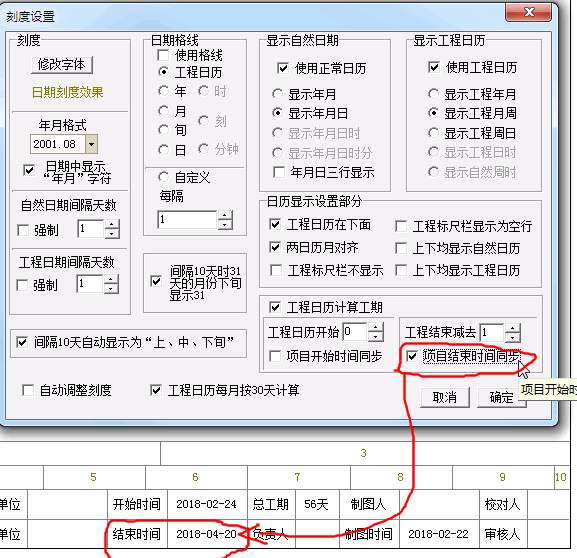

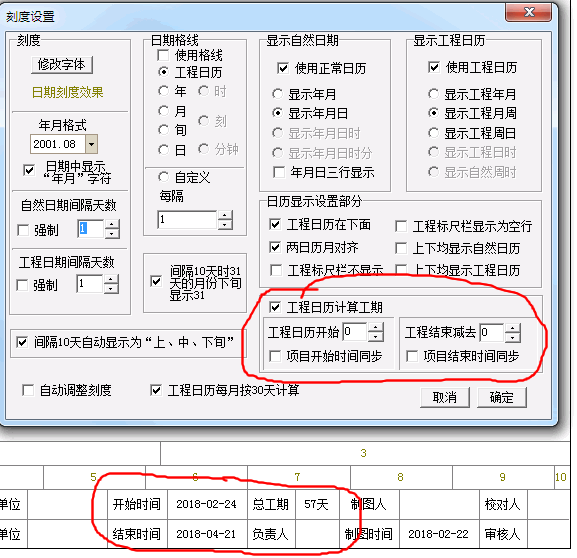

2、此时,弹出刻度设置窗口。

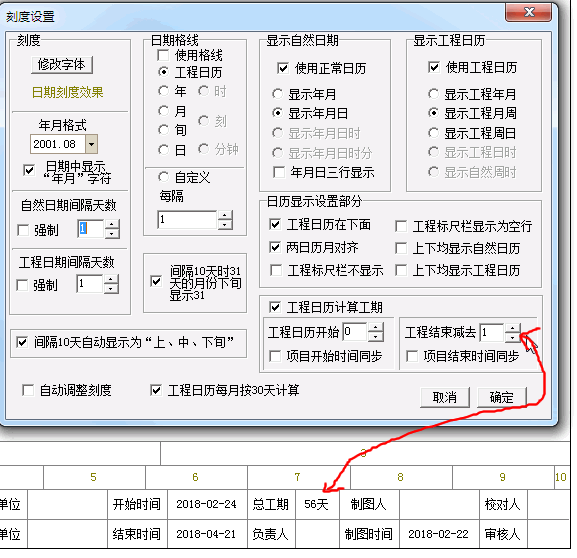

3、将工程结束减去,的数字修改为1,此时总工期数字从57变为56。
4、 注意:如果勾选了“项目结束时间同步”,结束日期也会变化。如下图,由21日,变为20日。(这几个选项的详细使用方法,参见  调整网络图显示的开始结束时间及工期数字

第三种方法:编制计划时,最后一个工作的结束日期设置为指定日期的前一天,显示为第二天。

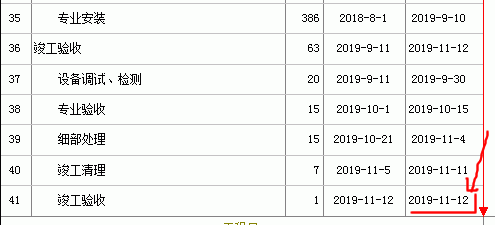

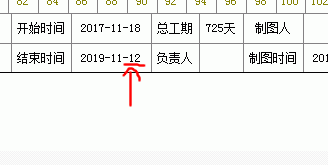

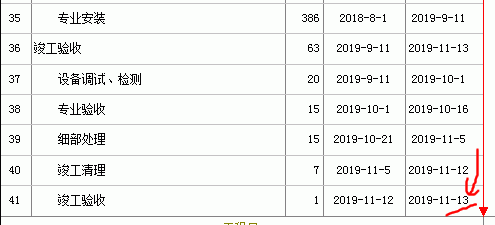

1、如下图所示,结束时间显示为“2019-11-12”。

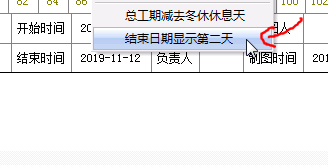

2、鼠标移动到标签栏位置,右键-》弹出菜单中选择-》结束日期显示第二天。

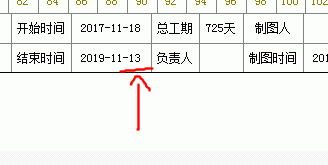

3、如图,结束日期显示为“2019-11-13”。
4、横道图部分,竣工验收时间为“2009-11-12”。

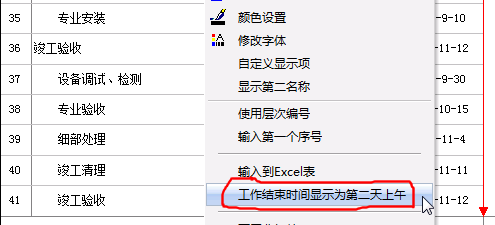

5、鼠标放工作名称列表上-》右键-》弹出菜单中选择-》工作结束时间显示为第二天上午。
6、如下图所示,横道图竣工时间显示为201--11-13


    关于“(GF—2013—0201)建设工程施工合同(示范文本)
    其中的条款:“1.1.4.7 天:除特别指明外,均指日历天。合同中按天计算时间的,开始当天不计入,从次日开始计算,期限最后一天的截止时间为当天24:00时。

    举例:合同工期为1月1日到1月31日,由于不计算1月1日这一天,也就是正式施工是从2日到31日共30天。即:合同工期1.1到1.31为30天。
          具体的进度计划,应该是从1月2日早上开始,即网络图的第一个工作的开始时间为1月2日,而不是合同工期的1月1日。(关于这一点,投标方要向招标方问清楚并达成一致意见,不要由于开工时间的问题产生废标的严重后果
