多重SS搭接的问题

1、只画过横道图的用户,在第一次画网络图时,遇到搭接的情况,经常不知道如何处理。

    如下图所示,几个工作间的逻辑关系为:

    开始:挖土开始一段时间后,垫层开始;垫层开始一段时间后,模板开始;板板开始一段时间后,浇筑混凝土开始;

    结束:挖土结束后过几天垫层才能结束;垫层结束后过几天模板才能结束;模板结束后过几天浇筑混凝土才能结束。

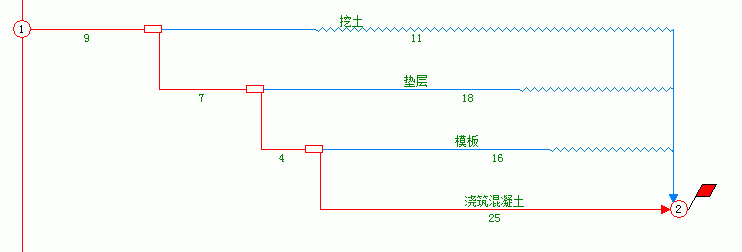

2、简单的处理办法,就是下面这种,使用组件加虚工作的方法来完成。(这是简单的处理方法)    点击查看绘图过程

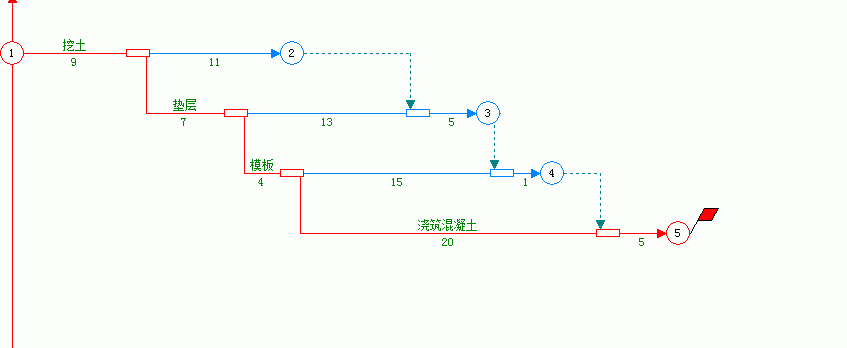

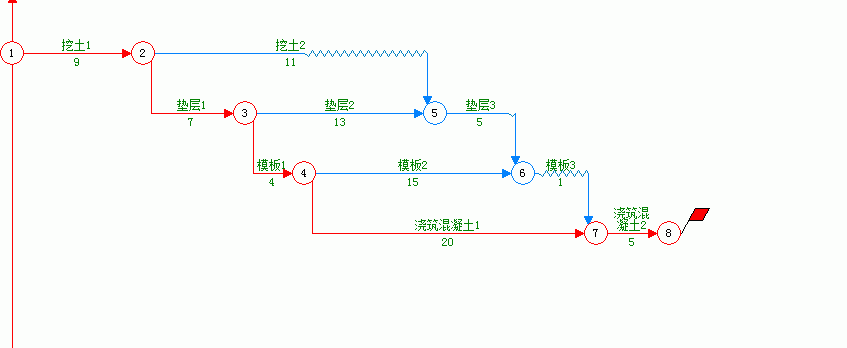

3、如果我们做得细一些,可以把工作分解成这样。(过程麻烦一些,建议使用这种,最标准的方法)  点击查看绘图过程
4、上一步的图,设置成组件的效果图。(与第3步类似,只是分解的工作以组件的形式显示。分解成组件的工作,在横道图中仍然显示为一个工作)

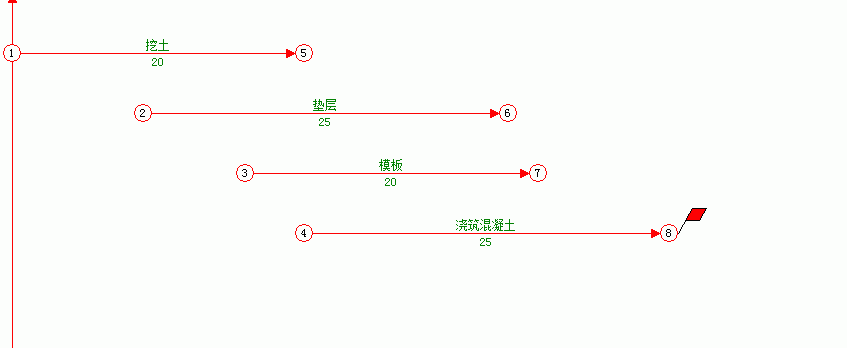

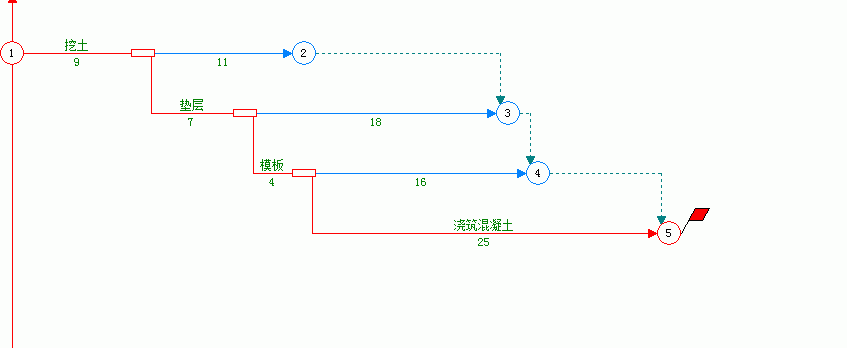

5、下面这种表示方法不恰当。比如:挖土后面有很长时间的自由时差。根据自由时差的定义,”挖土“这个工作可以最晚在2节点才完成。但是实际情况,”挖土“肯定是应该早于”垫层“完成,这样网络图表达的逻辑关系就与实际情况不符。所以,不要使用下面的方法。

6、对于确实没有限制关系、不同时开始的多个工作,可以在前面增加挂起工作(不是虚工作),后面添加虚工作或者合并节点的方式完成绘图。  点击查看绘图过程
相关功能:

什么时候使用虚工作

什么时候使用挂起工作

网络图只有一个开始节点和一个结束节点
