什么时候使用虚工作

1、虚工作:在网络图中,虚工作纸表示前后逻辑关系,不占用时间。(其水平线的长度,相当与其前工作的自由时差,会随着其紧前工作的工期变化而变化)

  示例:下图中,节点3,4之间的虚工作,水平长度与工作“b”的时间有关。当工作“b”是17天的时候,节点3,4间的虚工作水平方向没有长度。

2、在双代号网络图规范中规定,两个节点间只能有一个工作。在下面这种情况下,必须使用虚工作。

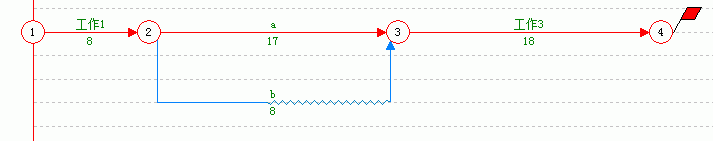

  示例:在网络图中工作非常多时,经常使用节点编号来描述一个工作。如节点2,3直接的工作。如下图所示,节点2,3直接有两个工作,这里就要使用到虚工作,做成第一步图中的样子。

3、下面这种逻辑关系,必须使用虚工作来解决。

  示例:体会一下,如果没有虚工作,下图的逻辑关系没有办法表达

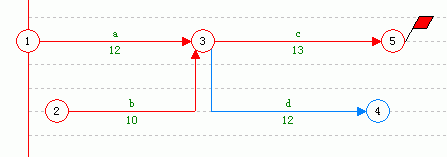

    上图表示:“a,b完成之后,c,d开始”

    下图表示:“a,b完成之后C开始,b完成之后d开始,a和d没有限制关系”

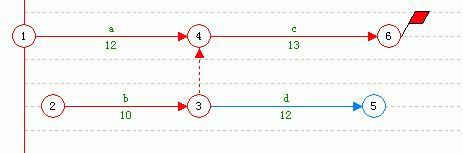

4、删除一个虚工作,让其前后工作直接连接,不改变其前后工作的逻辑关系,那这个虚工作就是冗余工作,标准的做法就应该删除,但是考虑到排版美观的因素,就不删除了。

5、另外,有时候,为了在节点上显示某个工作的最早结束时间,也需要增加一个虚工作。

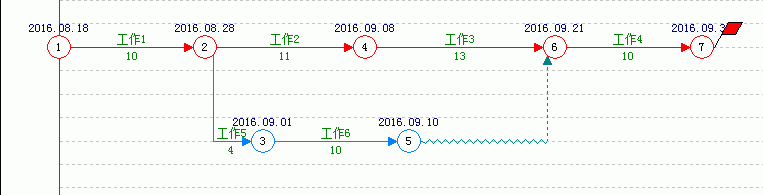

  示例:没有节点5,不能在节点上显示“工作6”的最早结束时间。

相关功能:

什么时候使用挂起工作

什么时候使用虚工作

双代号网络图中工作类型介绍

处理搭接关系使用挂起工作与使用组件的区别
