挂起工作:表示一段时间的延时。一般用来表示前工作完成,需要推迟一段时间,后工作才能开始的情况。 |

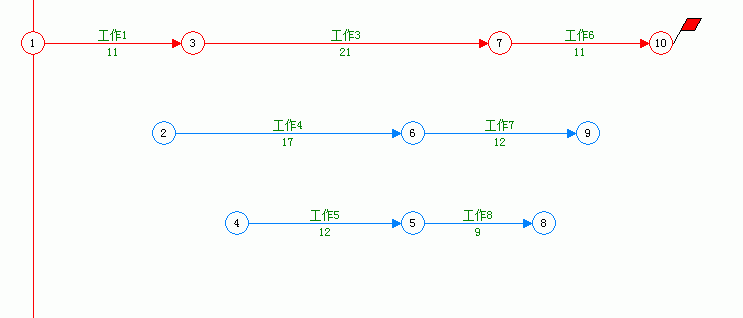

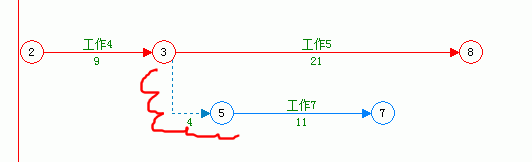

1、下图4,6节点的挂起工作,表示“工作1”完成之后,再过8天,“工作3”开始。 |
|
2、下图,“工作4”完成后,“工作5”马上开始;再过4天,“工作7”开始。 |
|

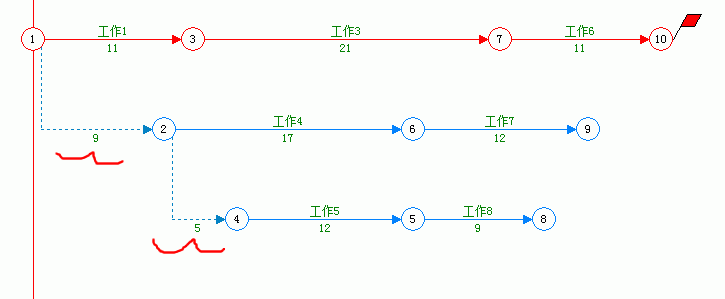

3、有一种特殊情况,当网络图中有多个开始节点的时候,没有明确的逻辑关系;为了解决网络图只能有一个开始节点的规范问题,前面使用挂起工作连接。 |
|
4、节点1,2间为挂起工作,节点2,4间为挂起工作。 |
|

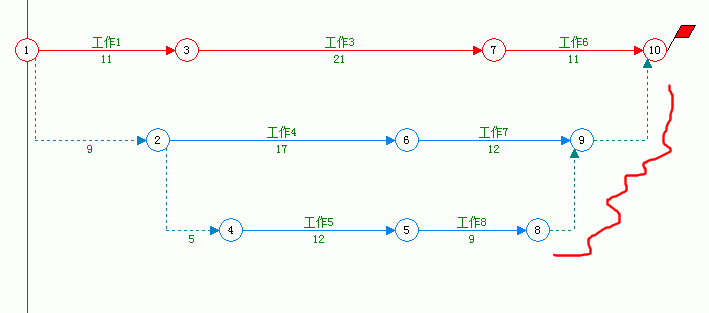

5、同样,为了解决只有一个结束节点的问题,结节点除可以合并外,为了布局合理,还可以使用虚工作连接。8,9之间为虚工作;9,10之间为虚工作。 |
|
|
挂起工作占用时间,必须要经常指定时间后,后续工作才能开始。 |
虚工作不占用时间,虚工作前面的工作完成后,如果没有其他限制关系,后续工作马上就可以开始。 |
|
