工作类型介绍
如何设置工作类型 |
见图所示: |

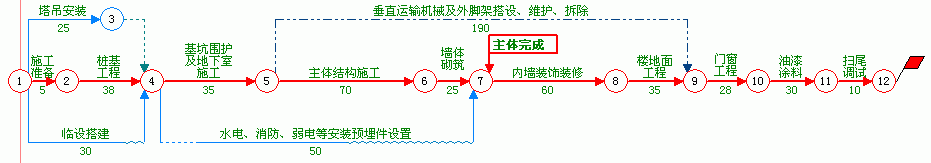

(图一) |
|
1、实工作:表示具体要完成的工作。如上图中的“施工准备”“桩基工程”“主体结构施工”等,需要消耗一定人力、材料、机械的工作,都是实工作。 |
2、虚工作:只是表示工作前后的逻辑关系,虚工作不占用时间。如上图中节点3,4之间的工作为虚工作。表示“节点3”前面的工作完成之后,“节点4”后面的工作才能开始。 |
3、里程碑工作
:通常用于表示阶段性任务完成。如“主体完成”“竣工验收”或者其他需要标明一些注释内容的节点等。上图中的“节点8”上的“主体完成”为里程碑工作。 |
4、挂起工作
:与虚工作有些类似,与虚工作不同的是,挂起工作既表示工作前后的逻辑关系,同时也占用一定的时间。一般用于表示搭接的逻辑关系。如上图中,节点4,节点5之间为挂起工作。表示工作“基坑围护及地下室施工”开始之后20天,“水电、消防、弱电等安装预埋件设置”才能开始。 |
5、辅助工作
:在编制计划时,有一类工作持续时间很长,但是又不能成为关键线路,这一类工作我们可以设置为辅助工作。如“场地清扫”“水电维护”在项目进行过程中,一直都有人在做,但这些工作显示不会影响整个项目的工期。上图中,节点6与节点10之间的工作,就是辅助工作。辅助工作不需要设置工期,辅助工作的工期是由其并行工作决定的。(上图中节点6,10的辅助工作的时间,是由节点6到节点10间的线路的工期决定的) |
6、组件工作:在网络图中,有时间要表示某工作开始一段时间后,有工作再开始的逻辑关系。这时候会用到组件工作。 |
图一中,节点4,6间的工作(基坑维护)在开始20天后,节点5,8间(水电、消防)的工作才开始。使用了节点4,5间的挂起工作来表示搭接关系。
图二中,对应同样的工作关系,使用的是组件工作来设置搭接。图二中,节点4、节点5之间的工作为组件工作。
图三中,相同的逻辑关系,我们还可以在节点“4,7”之间的工作属性窗口,设置其“开始推迟时间”为20,来完成搭接关系。 |

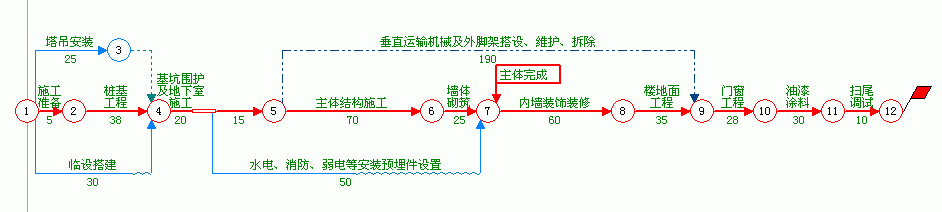

(图2) |
|

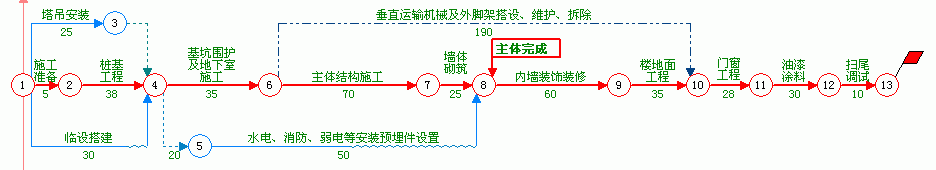

(图3) |
下面介绍如何设置工作类型: |

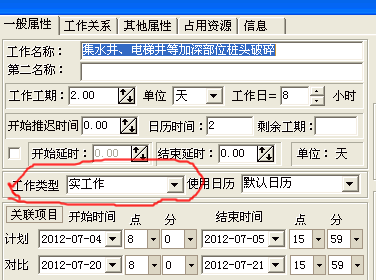

1、在新添加工作的时候,会弹出新添加工作的属性窗口,在些窗口,有工作类型一项。(对于已经存在的工作,可以在工作箭线上点右键,在弹出菜单中选择“工作属性”,会出现相同的窗口) |
|

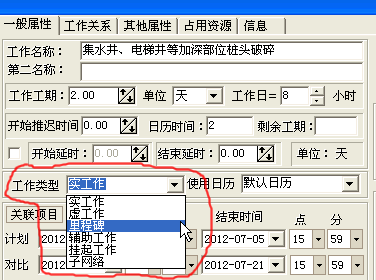

2、在工作类型项中,选择需要的工作类型。 |
|
3、注:子网络为后续版本接口,现在还不能使用。 |
|
相关功能:
什么时候使用挂起工作
什么时候使用虚工作
双代号网络图中工作类型介绍
处理搭接关系使用挂起工作与使用组件的区别
|
|
|
|
首页
上一页 |
|
